Réparation et revêtement du chemin de wilaya CW 06, lot 01, du PK 38+500 au PK 48+500 (10 km)
Annonceur
DTP - Direction des Travaux Publics wilaya d'Illizi
Identifiant de l'annonce
#1444428
Code
27/2024
Localisation
Illizi
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
24
Secteurs d'activité
Sources
الاقتصادي

Autres

Description

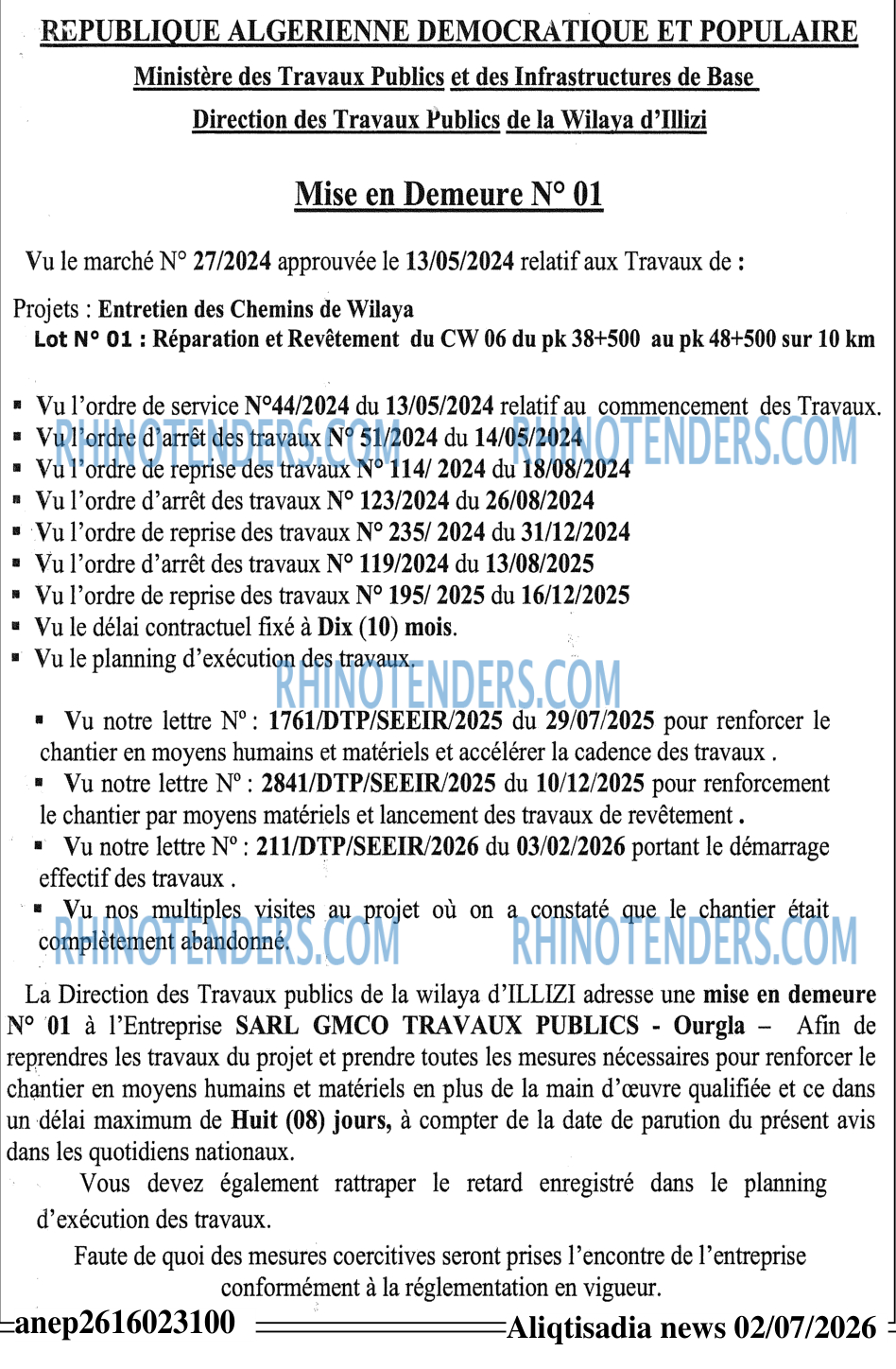

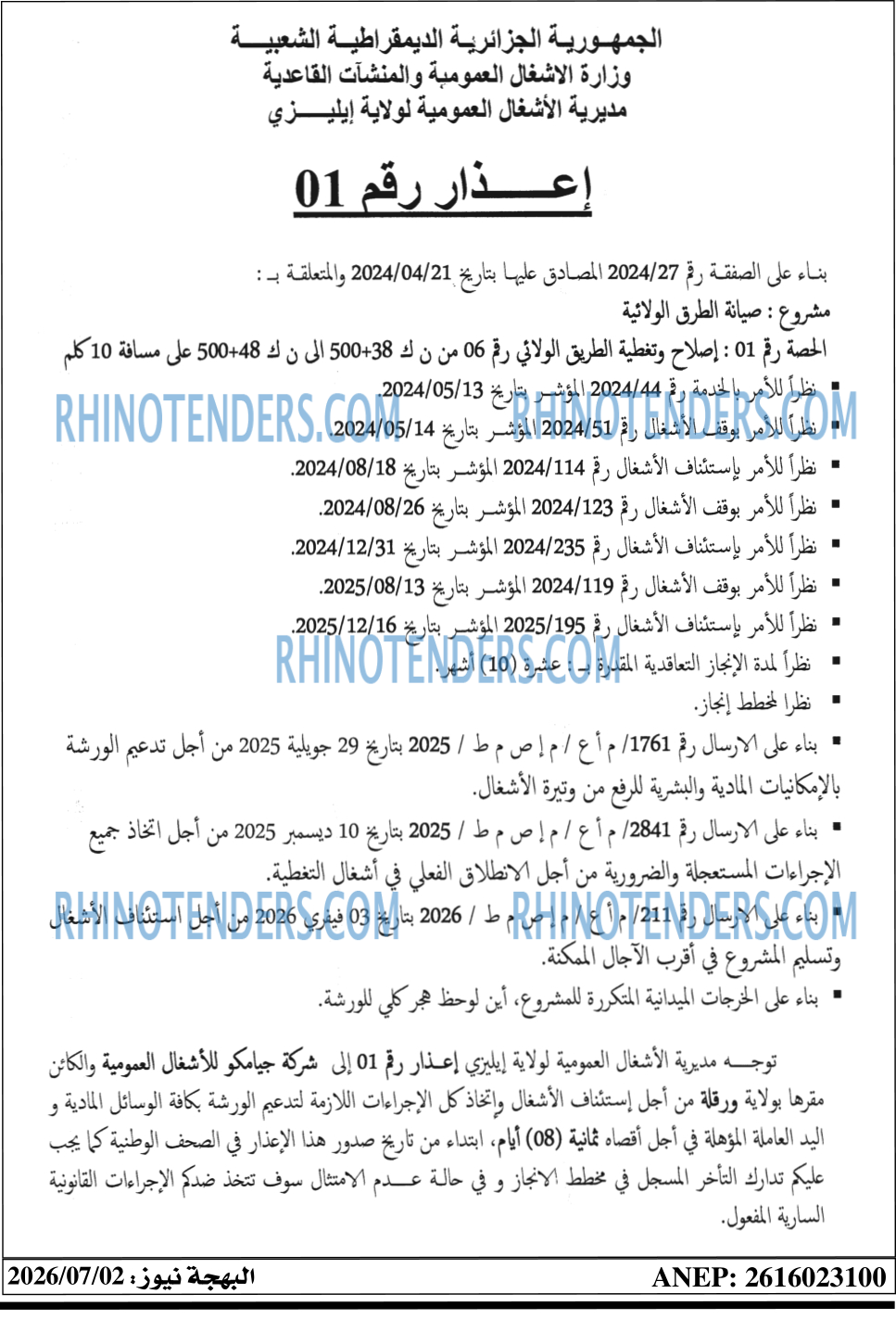

REPUBLIQUE ALGERIENNE DEMOCRATIQUE ET POPULAIRE
Ministère des Travaux Publics et des Infrastructures de Base
Direction des Travaux Publics de la Wilaya d'Illizi
Mise en Demeure Nº 01
Vu le marché Nº 27/2024 approuvée le 13/05/2024 relatif aux Travaux de :
Projets : Entretien des Chemins de Wilaya
Lot Nº 01 : Réparation et Revêtement du CW 06 du pk 38+500 au pk 48+500 sur 10 km
· Vu l'ordre de service Nº44/2024 du 13/05/2024 relatif au commencement des Travaux.
· Vu l'ordre d'arrêt des travaux Nº 51/2024 du 14/05/2024
· Vu l'ordre de reprise des travaux Nº 114/ 2024 du 18/08/2024
· Vu l'ordre d'arrêt des travaux Nº 123/2024 du 26/08/2024
· Vu l'ordre de reprise des travaux Nº 235/ 2024 du 31/12/2024
" Vu l'ordre d'arrêt des travaux Nº 119/2024 du 13/08/2025
· Vu l'ordre de reprise des travaux Nº 195/ 2025 du 16/12/2025
· Vu le délai contractuel fixé à Dix (10) mois.
· Vu le planning d'exécution des travaux.
" Vu notre lettre Nº : 1761/DTP/SEEIR/2025 du 29/07/2025 pour renforcer le chantier en moyens humains et matériels et accélérer la cadence des travaux .
· Vu notre lettre Nº : 2841/DTP/SEEIR/2025 du 10/12/2025 pour renforcement le chantier par moyens matériels et lancement des travaux de revêtement .
· Vu notre lettre Nº : 211/DTP/SEEIR/2026 du 03/02/2026 portant le démarrage effectif des travaux .
· Vu nos multiples visites au projet où on a constaté que le chantier était complètement abandonné.
La Direction des Travaux publics de la wilaya d'ILLIZI adresse une mise en demeure Nº 01 à l'Entreprise SARL GMCO TRAVAUX PUBLICS - Ourgla - Afin de reprendres les travaux du projet et prendre toutes les mesures nécessaires pour renforcer le chantier en moyens humains et matériels en plus de la main d'œuvre qualifiée et ce dans un délai maximum de Huit (08) jours, à compter de la date de parution du présent avis dans les quotidiens nationaux.
Vous devez également rattraper le retard enregistré dans le planning d'exécution des travaux.
Faute de quoi des mesures coercitives seront prises l'encontre de l'entreprise conformément à la réglementation en vigueur.
anep2616023100
