Première mise en demeure : entretien du chemin Redjem Demouche–RN13 via Ouazen sur 13 km

Annonceur

APC - Commune de Redjem Demouche wilaya de Sidi Bel Abbes

Identifiant de l'annonce

#1466706

Code

15/2026

Localisation

Sidi Bel Abbès

Statut

Information

Type

National

Date de publication

Date limite

Temps restant

Expiré

Vues

33

Secteurs d'activité

[72141003] - Travaux de maintenance de route et autoroute - Highway and road maintenance service[72140000] - Travaux Publics - Heavy construction services

Sources

الجمهورية

الجمهورية

Le jeune indépendant

Le jeune indépendant

Description

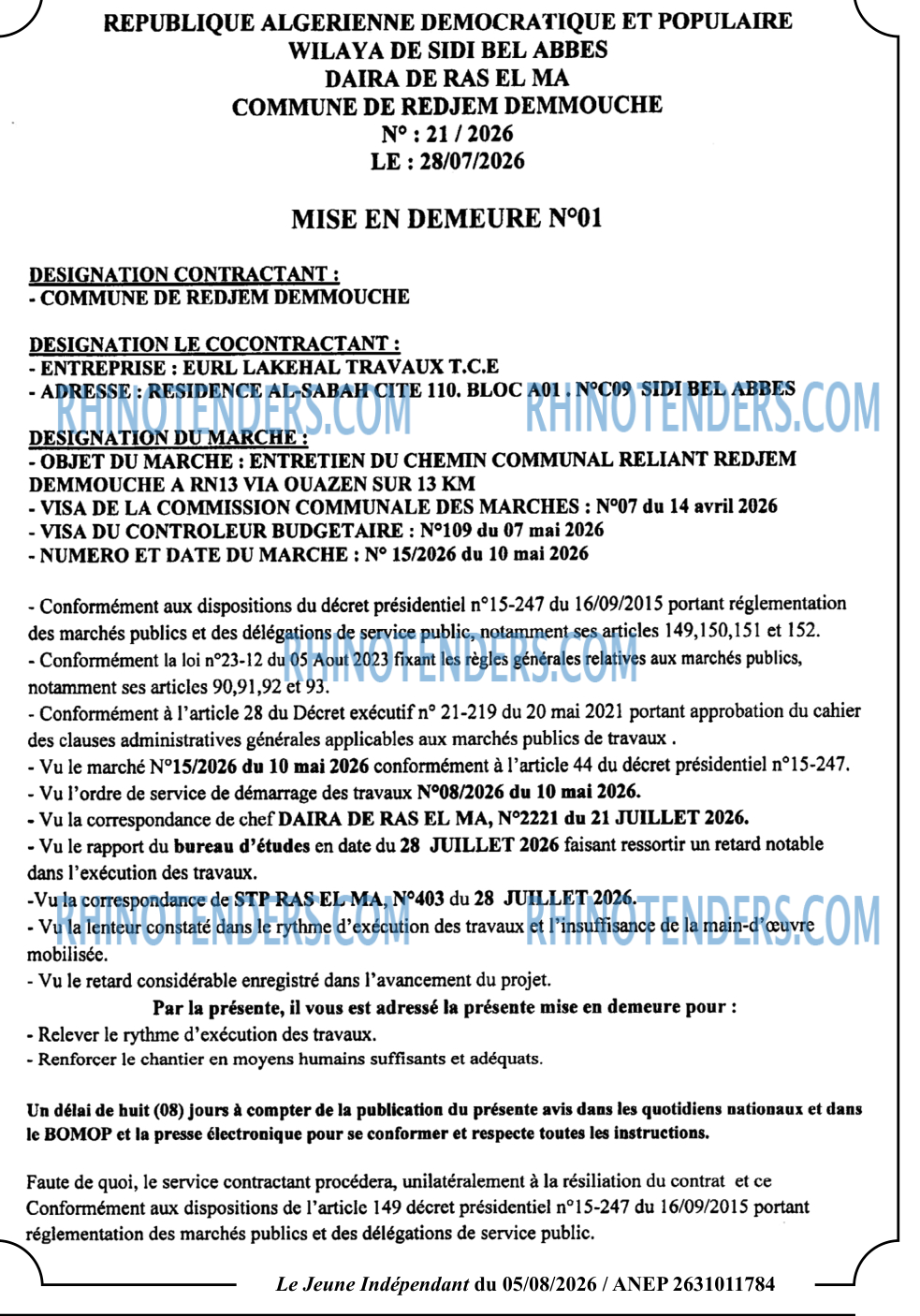

REPUBLIQUE ALGERIENNE DEMOCRATIQUE ET POPULAIRE WILAYA DE SIDI BEL ABBES DAIRA DE RAS EL MA COMMUNE DE REDJEM DEMMOUCHE Nº : 21 / 2026 LE : 28/07/2026
MISE EN DEMEURE Nº01
DESIGNATION CONTRACTANT :
- COMMUNE DE REDJEM DEMMOUCHE
DESIGNATION LE COCONTRACTANT :
- ENTREPRISE : EURL LAKEHAL TRAVAUX T.C.E
- ADRESSE : RESIDENCE AL-SABAH CITE 110. BLOC A01 . NºC09 SIDI BEL ABBES
DESIGNATION DU MARCHE :
- OBJET DU MARCHE : ENTRETIEN DU CHEMIN COMMUNAL RELIANT REDJEM DEMMOUCHE A RN13 VIA OUAZEN SUR 13 KM
- VISA DE LA COMMISSION COMMUNALE DES MARCHES : Nº07 du 14 avril 2026
- VISA DU CONTROLEUR BUDGETAIRE : Nº109 du 07 mai 2026
- NUMERO ET DATE DU MARCHE : Nº 15/2026 du 10 mai 2026
- Conformément aux dispositions du décret présidentiel nº15-247 du 16/09/2015 portant réglementation des marchés publics et des délégations de service public, notamment ses articles 149,150,151 et 152.
- Conformément la loi nº23-12 du 05 Aout 2023 fixant les règles générales relatives aux marchés publics, notamment ses articles 90,91,92 et 93.
- Conformément à l'article 28 du Décret exécutif nº 21-219 du 20 mai 2021 portant approbation du cahier des clauses administratives générales applicables aux marchés publics de travaux .
- Vu le marché Nº15/2026 du 10 mai 2026 conformément à l'article 44 du décret présidentiel nº15-247.
- Vu l'ordre de service de démarrage des travaux Nº08/2026 du 10 mai 2026.
- Vu la correspondance de chef DAIRA DE RAS EL MA, Nº2221 du 21 JUILLET 2026.
- Vu le rapport du bureau d'études en date du 28 JUILLET 2026 faisant ressortir un retard notable dans l'exécution des travaux.
-Vu la correspondance de STP RAS EL MA, Nº403 du 28 JUILLET 2026.
- Vu la lenteur constaté dans le rythme d'exécution des travaux et l'insuffisance de la main-d'œuvre mobilisée.
- Vu le retard considérable enregistré dans l'avancement du projet. Par la présente, il vous est adressé la présente mise en demeure pour :
- Relever le rythme d'exécution des travaux.
- Renforcer le chantier en moyens humains suffisants et adéquats.
Un délai de huit (08) jours à compter de la publication du présente avis dans les quotidiens nationaux et dans le BOMOP et la presse électronique pour se conformer et respecte toutes les instructions.
Faute de quoi, le service contractant procédera, unilatéralement à la résiliation du contrat et ce Conformément aux dispositions de l'article 149 décret présidentiel nº15-247 du 16/09/2015 portant réglementation des marchés publics et des délégations de service public.
Le Jeune Indépendant du 05/08/2026 / ANEP 2631011784

Choisissez les catégories de cookies que vous souhaitez activer. Vous pouvez modifier vos choix à tout moment.

Strictement nécessaires

Toujours actif

Indispensables au fonctionnement du site (authentification, sécurité). Ne peuvent pas être désactivés.

Analytiques

Nous aident à comprendre comment vous utilisez le site (statistiques de visite, performances).

Marketing

Permettent d'afficher des publicités pertinentes et de mesurer l'efficacité de nos campagnes.

Préférences

Mémorisent vos choix de langue, région et personnalisation de l'affichage.

Partenaires

Cookies déposés par nos partenaires tiers (réseaux sociaux, intégrations externes).
