Étude géotechnique de l'assiette de terrain pour logements location-vente
Identifiant de l'annonce
#1477474
Code
83/DRAO/AADL/2026
Localisation
Tipaza
Statut
Résultats
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
14
Adresse de retrait du cahier des charges
Cité 540 logements AADL BT D, Brakni, Blida
Secteurs d'activité
Sources
Autres

Autres

Description

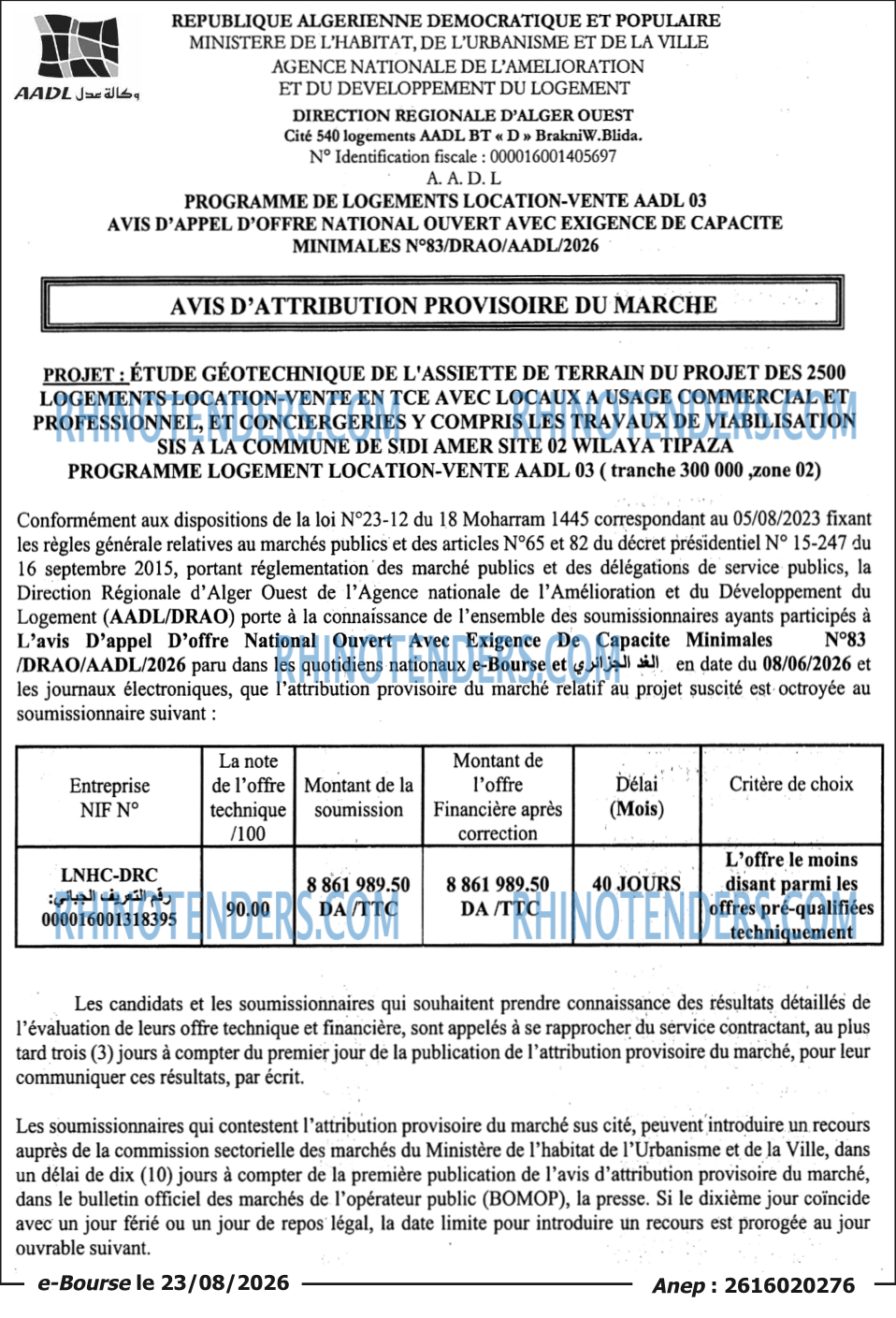

# AVIS D'ATTRIBUTION PROVISOIRE DU MARCHE
PROJET : ÉTUDE GÉOTECHNIQUE DE L'ASSIETTE DE TERRAIN DU PROJET DES 2500
LOGEMENTS LOCATION-VENTE EN TCE AVEC LOCAUX A USAGE COMMERCIAL ET
PROFESSIONNEL, ET CONCIERGERIES Y COMPRIS LES TRAVAUX DE VIABILISATION
SIS A LA COMMUNE DE SIDI AMER SITE 02 WILAYA TIPAZA
PROGRAMME LOGEMENT LOCATION-VENTE AADL 03 ( tranche 300 000 ,zone 02)
Conformément aux dispositions de la loi Nº23-12 du 18 Moharram 1445 correspondant au 05/08/2023 fixant
les règles générale relatives au marchés publics et des articles Nº65 et 82 du décret présidentiel Nº 15-247 du
16 septembre 2015, portant réglementation des marché publics et des délégations de service publics, la
Direction Régionale d'Alger Ouest de l'Agence nationale de l'Amélioration et du Développement du
Logement (AADL/DRAO) porte à la connaissance de l'ensemble des soumissionnaires ayants participés à
L'avis D'appel D'offre National Ouvert Avec Exigence De Capacite Minimales Nº83
/DRAO/AADL/2026 paru dans les quotidiens nationaux e-Bourse et الغد الجزائري en date du 08/06/2026 et
les journaux électroniques, que l'attribution provisoire du marché relatif au projet suscité est octroyée au
soumissionnaire suivant :
Entreprise NIF Nº | La note de l'offre technique /100 | Montant de la soumission | Montant de l'offre Financière après correction | Délai (Mois) | Critère de choix |
|---|---|---|---|---|---|
LNHC-DRC رقم التعريف الجبائي: 000016001318395 | 90.00 | 8 861 989.50 DA /TTC | 8 861 989.50 DA /TTC | 40 JOURS | L'offre le moins disant parmi les offres pré-qualifiées techniquement |
Les candidats et les soumissionnaires qui souhaitent prendre connaissance des résultats détaillés de
l'évaluation de leurs offre technique et financière, sont appelés à se rapprocher du service contractant, au plus
tard trois (3) jours à compter du premier jour de la publication de l'attribution provisoire du marché, pour leur
communiquer ces résultats, par écrit.
Les soumissionnaires qui contestent l'attribution provisoire du marché sus cité, peuvent introduire un recours
auprès de la commission sectorielle des marchés du Ministère de l'habitat de l'Urbanisme et de la Ville, dans
un délai de dix (10) jours à compter de la première publication de l'avis d'attribution provisoire du marché,
dans le bulletin officiel des marchés de l'opérateur public (BOMOP), la presse. Si le dixième jour coïncide
avec un jour férié ou un jour de repos légal, la date limite pour introduire un recours est prorogée au jour
ouvrable suivant.
e-Bourse le 23/08/2026
Résultats - Lots attribués
| Nom du lot | Entreprise | NIF | Montant | Délai |
|---|---|---|---|---|
| Étude géotechnique de l'assiette de terrain pour logements location-vente | LNHC-DRC | 000016001318395 | 8 861 989,5 DZD | 40 jours |
