Réalisation de logements en location-vente avec locaux et VRD à Maamariya, Oued Sly (Chlef)
Annonceur
AADL - Agence Nationale de l'Amélioration et du Développement du Logement - Direction Régionale ORAN
Identifiant de l'annonce
#1430579
Code
01/26
Localisation
Chlef
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
21
Adresse de retrait du cahier des charges
Bloc 23 Cité des 1377 lots face USTO - Oran
Secteurs d'activité
Sources
Rhinotenders

Description

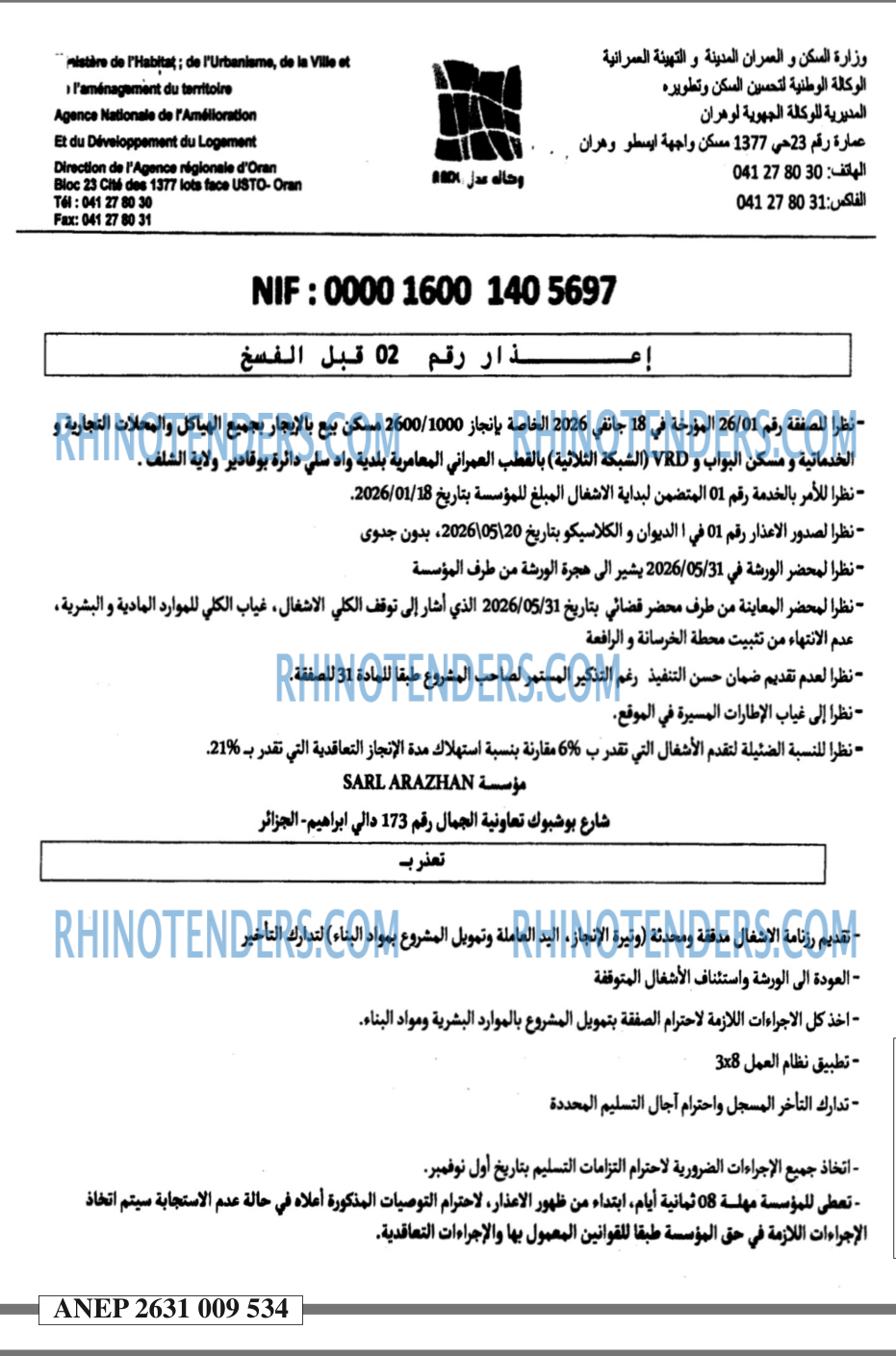

وزارة السكن والعمران المدينة والتهيئة العمرانية الوكالة الوطنية لتحسين السكن وتطويره المديرية للوكالة الجهوية لوهران عمارة رقم 23 حي 1377 مسكن واجهة ايسطو وهران الهاتف: 30 80 27 041 الفاكس:31 80 27 041
وحاله عدل : 801#
" istère de l'Habitat ; de l'Urbanisme, de la Ville et · l'aménagement du territoire Agence Nationale de l'Amélioration Et du Développement du Logement Direction de l'Agence régionale d'Oran Bloc 23 Cité des 1377 lots face USTO- Oran T61 : 041 27 80 30 Fax: 041 27 80 31
NIF : 0000 1600 140 5697
إعذار رقم 02 قبل الفسخ
- نظرا للصفقة رقم 26/01 المؤرخة في 18 جانفي 2026 الخاصة بإنجاز 2600/1000 مسكن بيع بالإيجار بجميع الهياكل والمحلات التجارية و الخدماتية ومسكن البواب و VRD (الشبكة الثلاثية) بالقطب العمراني المعامرية بلدية واد سلي دائرة بوقادير ولاية الشلف. - نظرا للأمر بالخدمة رقم 01 المتضمن لبداية الاشغال المبلغ للمؤسسة بتاريخ 2026/01/18.
- نظرا لصدور الاعذار رقم 01 في ١ الدیوان و الکلاسیکو بتاريخ 20\2026105، بدون جدوى - نظرا لمحضر الورشة في 2026/05/31 يشير إلى هجرة الورشة من طرف المؤسسة
- نظرا لمحضر المعاينة من طرف محضر قضائي بتاريخ 2026/05/31 الذي أشار إلى توقف الكلي الاشغال، غياب الكلي للموارد المادية والبشرية، عدم الانتهاء من تثبيت محطة الخرسانة والرافعة
- نظرا لعدم تقديم ضمان حسن التنفيذ رغم التذكير المستمر لصاحب المشروع طبقا للمادة 31 للصفقة.
- نظرا إلى غياب الإطارات المسيرة في الموقع.
- نظرا للنسبة الضئيلة لتقدم الأشغال التي تقدر ب %6 مقارنة بنسبة استهلاك مدة الإنجاز التعاقدية التي تقدر بـ %21. مؤسسة SARL ARAZHAN شارع بوشبوك تعاونية الجمال رقم 173 دالي ابراهيم - الجزائر
تعذر بـ
- تقديم رزنامة الاشغال مدققة ومحدثة (وتيرة الإنجاز، اليد العاملة وتمويل المشروع بمواد البناء) لتدارك التأخير
- العودة الى الورشة واستئناف الأشغال المتوقفة
- اخذ كل الإجراءات اللازمة لاحترام الصفقة بتمويل المشروع بالموارد البشرية ومواد البناء.
- تطبيق نظام العمل 3x8
- تدارك التأخر المسجل واحترام آجال التسليم المحددة
- اتخاذ جميع الإجراءات الضرورية لاحترام التزامات التسلیم بتاریخ أول نوفمبر.
- تعطى للمؤسسة مهلة 08 ثمانية أيام، ابتداء من ظهور الاعذار، لاحترام التوصيات المذكورة أعلاه في حالة عدم الاستجابة سيتم اتخاذ الإجراءات اللازمة في حق المؤسسة طبقا للقوانين المعمول بها والإجراءات التعاقدية.
