Première mise en demeure : 120 logements location-vente TCE et VRD au POS19 de Djelfa
Annonceur
AADL - Agence Nationale de l'Amélioration et du Développement du Logement - Direction Régionale Alger Ouest
Identifiant de l'annonce
#1474817
Code
03/DRAO/2026
Localisation
Djelfa
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
41
Secteurs d'activité
[72110000] - Travaux de construction de bâtiments résidentiels - Residential building construction services[72110000] - Travaux de bâtiment - Building construction services[72140000] - Travaux Publics - Heavy construction services[72141114] - Travaux voirie et réseaux divers (VRD) et amélioration urbaine - Infrastructure building and surfacing and paving services[72150000] - Travaux de bâtiment de second oeuvre - Specialized trade construction and maintenance services
Sources
الاخبارية

Le Jour d'Algérie

Description
وكالة عدل . ٨٥١١

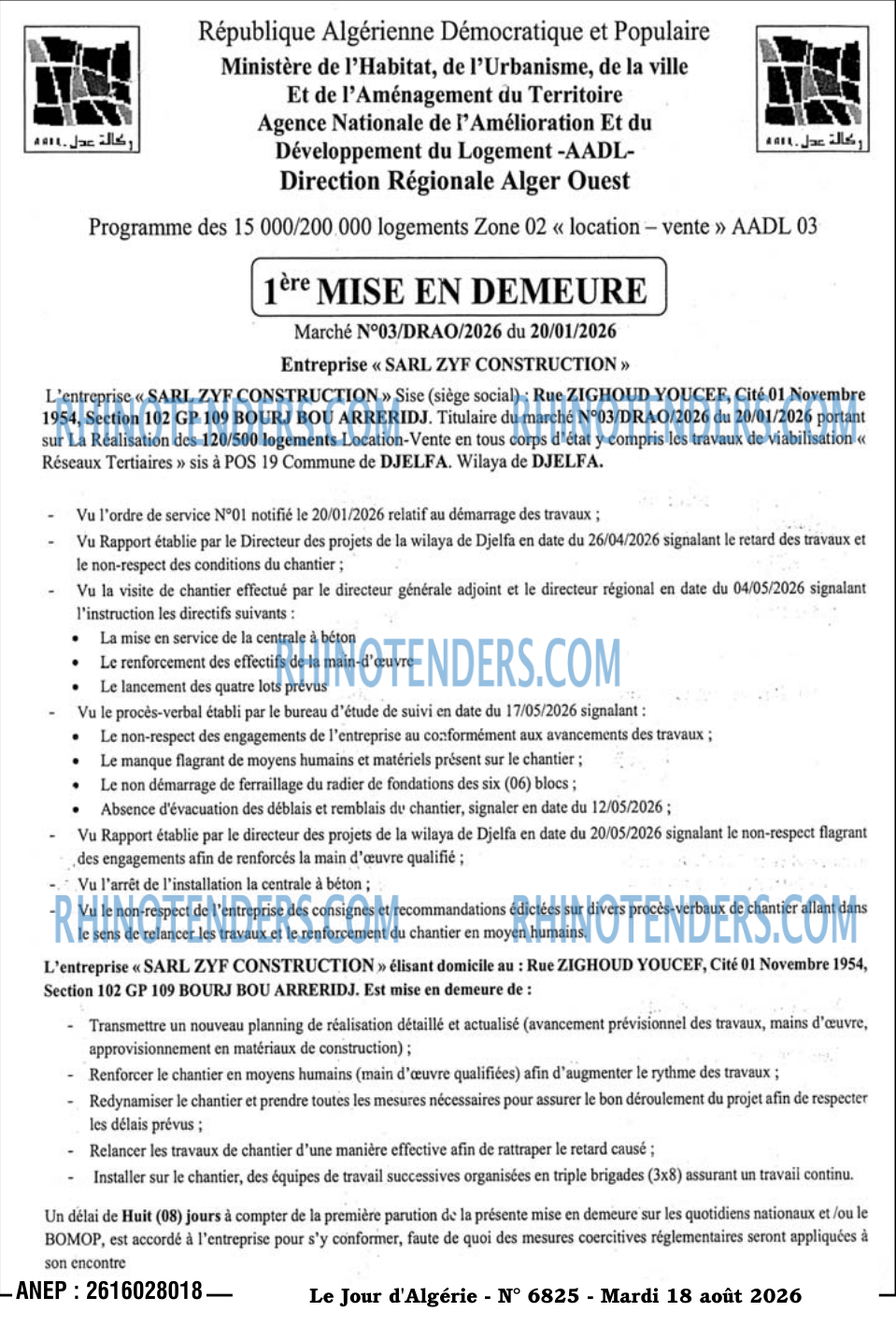

République Algérienne Démocratique et Populaire Ministère de l'Habitat, de l'Urbanisme, de la ville Et de l'Aménagement du Territoire Agence Nationale de l'Amélioration Et du Développement du Logement -AADL- Direction Régionale Alger Ouest
Programme des 15 000/200.000 logements Zone 02 « location - vente » AADL 03
1ère MISE EN DEMEURE
Marché Nº03/DRAO/2026 du 20/01/2026 Entreprise « SARL ZYF CONSTRUCTION »
L'entreprise « SARL ZYF CONSTRUCTION »> Sise (siège social) : Rue ZIGHOUD YOUCEF, Cité 01 Novembre 1954, Section 102 GP 109 BOURJ BOU ARRERIDJ. Titulaire du marché Nº03/DRAO/2026 du 20/01/2026 portant sur La Réalisation des 120/500 logements Location-Vente en tous corps d'état y compris les travaux de viabilisation « Réseaux Tertiaires »> sis à POS 19 Commune de DJELFA. Wilaya de DJELFA.
- Vu l'ordre de service Nº01 notifié le 20/01/2026 relatif au démarrage des travaux ;
- Vu Rapport établie par le Directeur des projets de la wilaya de Djelfa en date du 26/04/2026 signalant le retard des travaux et le non-respect des conditions du chantier ;
Vu la visite de chantier effectué par le directeur générale adjoint et le directeur régional en date du 04/05/2026 signalant l'instruction les directifs suivants :
· La mise en service de la centrale à béton
· Le renforcement des effectifs de la main-d'œuvre
· Le lancement des quatre lots prévus
- Vu le procès-verbal établi par le bureau d'étude de suivi en date du 17/05/2026 signalant :
· Le non-respect des engagements de l'entreprise au conformément aux avancements des travaux ;
· Le manque flagrant de moyens humains et matériels présent sur le chantier ;
· Le non démarrage de ferraillage du radier de fondations des six (06) blocs ;
· Absence d'évacuation des déblais et remblais du chantier, signaler en date du 12/05/2026 ;
- Vu Rapport établie par le directeur des projets de la wilaya de Djelfa en date du 20/05/2026 signalant le non-respect flagrant des engagements afin de renforcés la main d'œuvre qualifié ;
-. . Vu l'arrêt de l'installation la centrale à béton ;
- Vu le non-respect de l'entreprise des consignes et recommandations édictées sur divers procès-verbaux de chantier allant dans le sens de relancer les travaux et le renforcement du chantier en moyen humains.
L'entreprise « SARL ZYF CONSTRUCTION » élisant domicile au : Rue ZIGHOUD YOUCEF, Cité 01 Novembre 1954, Section 102 GP 109 BOURJ BOU ARRERIDJ. Est mise en demeure de :
- Transmettre un nouveau planning de réalisation détaillé et actualisé (avancement prévisionnel des travaux, mains d'œuvre, approvisionnement en matériaux de construction) ;
- Renforcer le chantier en moyens humains (main d'œuvre qualifiées) afin d'augmenter le rythme des travaux ;
- Redynamiser le chantier et prendre toutes les mesures nécessaires pour assurer le bon déroulement du projet afin de respecter les délais prévus ;
- Relancer les travaux de chantier d'une manière effective afin de rattraper le retard causé ;
- Installer sur le chantier, des équipes de travail successives organisées en triple brigades (3x8) assurant un travail continu.
Un délai de Huit (08) jours à compter de la première parution de la présente mise en demeure sur les quotidiens nationaux et /ou le BOMOP, est accordé à l'entreprise pour s'y conformer, faute de quoi des mesures coercitives réglementaires seront appliquées à son encontre
-ANEP : 2616028018-
Le Jour d'Algerie - Nº 6825 - Mardi 18 août 2026
République Algérienne Démocratique et Populaire Ministère de l'Habitat, de l'Urbanisme, de la ville Et de l'Aménagement du Territoire Agence Nationale de l'Amélioration Et du Développement du Logement -AADL- Direction Régionale Alger Ouest
Programme des 15 000/200.000 logements Zone 02 « location - vente » AADL 03
1ère MISE EN DEMEURE
Marché Nº03/DRAO/2026 du 20/01/2026 Entreprise « SARL ZYF CONSTRUCTION »
L'entreprise « SARL ZYF CONSTRUCTION »> Sise (siège social) : Rue ZIGHOUD YOUCEF, Cité 01 Novembre 1954, Section 102 GP 109 BOURJ BOU ARRERIDJ. Titulaire du marché Nº03/DRAO/2026 du 20/01/2026 portant sur La Réalisation des 120/500 logements Location-Vente en tous corps d'état y compris les travaux de viabilisation « Réseaux Tertiaires »> sis à POS 19 Commune de DJELFA. Wilaya de DJELFA.
- Vu l'ordre de service Nº01 notifié le 20/01/2026 relatif au démarrage des travaux ;
- Vu Rapport établie par le Directeur des projets de la wilaya de Djelfa en date du 26/04/2026 signalant le retard des travaux et le non-respect des conditions du chantier ;
Vu la visite de chantier effectué par le directeur générale adjoint et le directeur régional en date du 04/05/2026 signalant l'instruction les directifs suivants :
· La mise en service de la centrale à béton
· Le renforcement des effectifs de la main-d'œuvre
· Le lancement des quatre lots prévus
- Vu le procès-verbal établi par le bureau d'étude de suivi en date du 17/05/2026 signalant :
· Le non-respect des engagements de l'entreprise au conformément aux avancements des travaux ;
· Le manque flagrant de moyens humains et matériels présent sur le chantier ;
· Le non démarrage de ferraillage du radier de fondations des six (06) blocs ;
· Absence d'évacuation des déblais et remblais du chantier, signaler en date du 12/05/2026 ;
- Vu Rapport établie par le directeur des projets de la wilaya de Djelfa en date du 20/05/2026 signalant le non-respect flagrant des engagements afin de renforcés la main d'œuvre qualifié ;
-. . Vu l'arrêt de l'installation la centrale à béton ;
- Vu le non-respect de l'entreprise des consignes et recommandations édictées sur divers procès-verbaux de chantier allant dans le sens de relancer les travaux et le renforcement du chantier en moyen humains.
L'entreprise « SARL ZYF CONSTRUCTION » élisant domicile au : Rue ZIGHOUD YOUCEF, Cité 01 Novembre 1954, Section 102 GP 109 BOURJ BOU ARRERIDJ. Est mise en demeure de :
- Transmettre un nouveau planning de réalisation détaillé et actualisé (avancement prévisionnel des travaux, mains d'œuvre, approvisionnement en matériaux de construction) ;
- Renforcer le chantier en moyens humains (main d'œuvre qualifiées) afin d'augmenter le rythme des travaux ;
- Redynamiser le chantier et prendre toutes les mesures nécessaires pour assurer le bon déroulement du projet afin de respecter les délais prévus ;
- Relancer les travaux de chantier d'une manière effective afin de rattraper le retard causé ;
- Installer sur le chantier, des équipes de travail successives organisées en triple brigades (3x8) assurant un travail continu.
Un délai de Huit (08) jours à compter de la première parution de la présente mise en demeure sur les quotidiens nationaux et /ou le BOMOP, est accordé à l'entreprise pour s'y conformer, faute de quoi des mesures coercitives réglementaires seront appliquées à son encontre
-ANEP : 2616028018-
Le Jour d'Algerie - Nº 6825 - Mardi 18 août 2026
