Première mise en demeure : réalisation de 600 logements location-vente avec locaux, conciergerie et VRD à Médéa, cité Bati

Annonceur

AADL - Agence Nationale de l'Amélioration et du Développement du Logement - Direction Régionale ALGER

Identifiant de l'annonce

#1449298

Code

06/DRAO/2026

Localisation

Médéa

Statut

Information

Type

National

Date de publication

Date limite

Temps restant

Expiré

Vues

19

Secteurs d'activité

[72110000] - Travaux de construction de bâtiments résidentiels - Residential building construction services[72121100] - Travaux de construction d'immeubles commerciaux et bureaux - Commercial and office building construction services[72154013] - Travaux de construction et réparation et maintenance de clôture - Fence construction and repair and maintenance service[72110000] - Travaux de bâtiment - Building construction services[72140000] - Travaux Publics - Heavy construction services[72141114] - Travaux voirie et réseaux divers (VRD) et amélioration urbaine - Infrastructure building and surfacing and paving services[72150000] - Travaux de bâtiment de second oeuvre - Specialized trade construction and maintenance services

Sources

Autres

Autres

ALGER 16

ALGER 16

Description

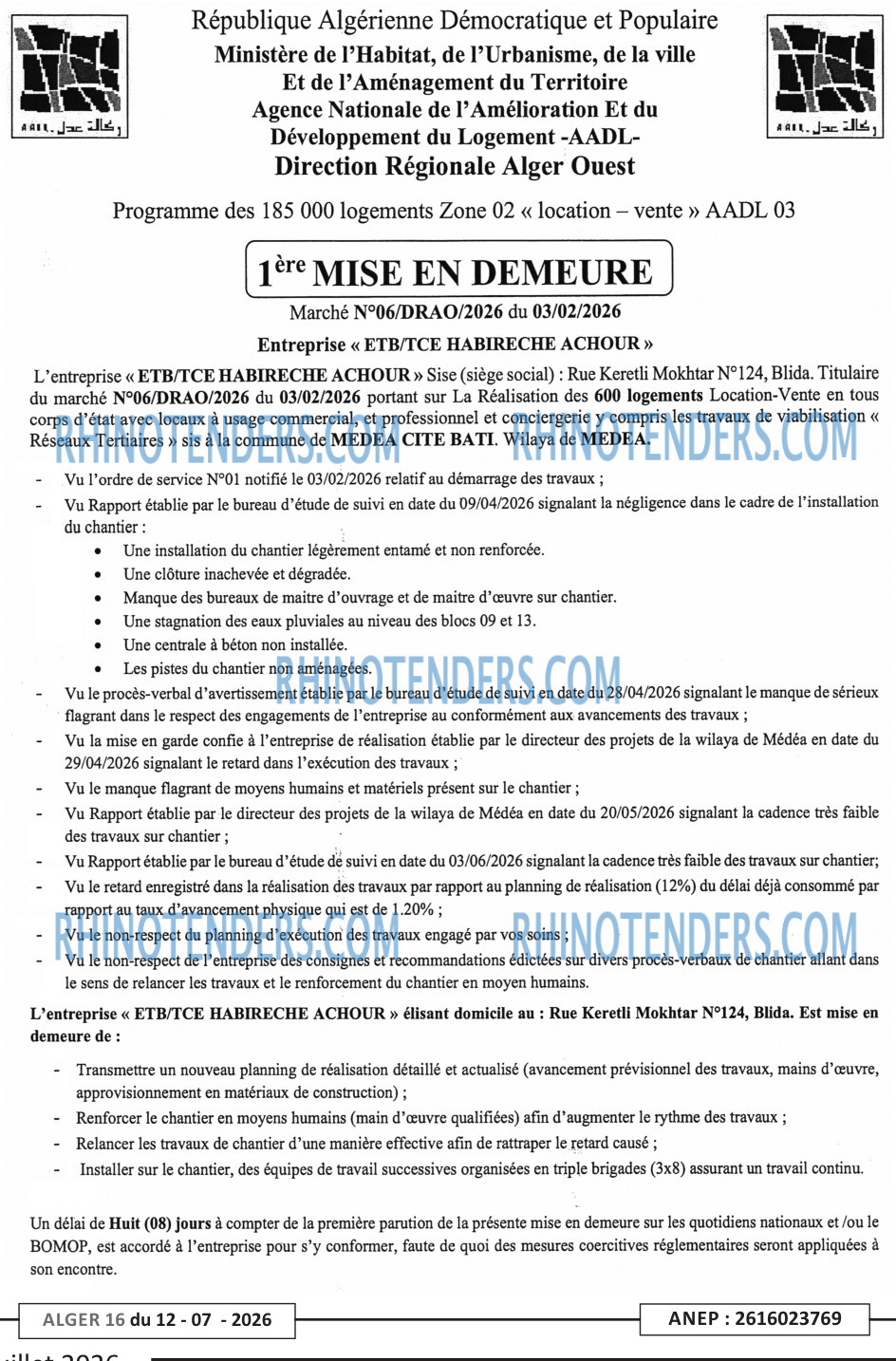

République Algérienne Démocratique et Populaire Ministère de l'Habitat, de l'Urbanisme, de la ville Et de l'Aménagement du Territoire Agence Nationale de l'Amélioration Et du Développement du Logement -AADL- Direction Régionale Alger Ouest
Programme des 185 000 logements Zone 02 « location - vente » AADL 03
1ère MISE EN DEMEURE
Marché Nº06/DRAO/2026 du 03/02/2026
Entreprise « ETB/TCE HABIRECHE ACHOUR »
L'entreprise « ETB/TCE HABIRECHE ACHOUR >> Sise (siège social) : Rue Keretli Mokhtar Nº124, Blida. Titulaire du marché Nº06/DRAO/2026 du 03/02/2026 portant sur La Réalisation des 600 logements Location-Vente en tous corps d'état avec locaux à usage commercial, et professionnel et conciergerie y compris les travaux de viabilisation « Réseaux Tertiaires » sis à la commune de MEDEA CITE BATI. Wilaya de MEDEA.
- Vu l'ordre de service Nº01 notifié le 03/02/2026 relatif au démarrage des travaux ;
- Vu Rapport établie par le bureau d'étude de suivi en date du 09/04/2026 signalant la négligence dans le cadre de l'installation du chantier :
· Une installation du chantier légèrement entamé et non renforcée.
Une clôture inachevée et dégradée.
Manque des bureaux de maitre d'ouvrage et de maitre d'œuvre sur chantier.
· Une stagnation des eaux pluviales au niveau des blocs 09 et 13.
· Une centrale à béton non installée.
· Les pistes du chantier non aménagées.
- Vu le procès-verbal d'avertissement établie par le bureau d'étude de suivi en date du 28/04/2026 signalant le manque de sérieux flagrant dans le respect des engagements de l'entreprise au conformément aux avancements des travaux ;
- Vu la mise en garde confie à l'entreprise de réalisation établie par le directeur des projets de la wilaya de Médéa en date du 29/04/2026 signalant le retard dans l'exécution des travaux ;
- Vu le manque flagrant de moyens humains et matériels présent sur le chantier ;
- Vu Rapport établie par le directeur des projets de la wilaya de Médéa en date du 20/05/2026 signalant la cadence très faible des travaux sur chantier ;
- Vu Rapport établie par le bureau d'étude de suivi en date du 03/06/2026 signalant la cadence très faible des travaux sur chantier;
- Vu le retard enregistré dans la réalisation des travaux par rapport au planning de réalisation (12%) du délai déjà consommé par rapport au taux d'avancement physique qui est de 1.20% ;
- Vu le non-respect du planning d'exécution des travaux engagé par vos soins ;
- Vu le non-respect de l'entreprise des consignes et recommandations édictées sur divers procès-verbaux de chantier allant dans le sens de relancer les travaux et le renforcement du chantier en moyen humains.
L'entreprise « ETB/TCE HABIRECHE ACHOUR »> élisant domicile au : Rue Keretli Mokhtar Nº124, Blida. Est mise en demeure de :
- Transmettre un nouveau planning de réalisation détaillé et actualisé (avancement prévisionnel des travaux, mains d'œuvre, approvisionnement en matériaux de construction) ;
- Renforcer le chantier en moyens humains (main d'œuvre qualifiées) afin d'augmenter le rythme des travaux ;
- Relancer les travaux de chantier d'une manière effective afin de rattraper le retard causé ;
Installer sur le chantier, des équipes de travail successives organisées en triple brigades (3x8) assurant un travail continu.
Un délai de Huit (08) jours à compter de la première parution de la présente mise en demeure sur les quotidiens nationaux et /ou le BOMOP, est accordé à l'entreprise pour s'y conformer, faute de quoi des mesures coercitives réglementaires seront appliquées à son encontre.
ALGER 16 du 12 - 07 - 2026
ANEP : 2616023769

Choisissez les catégories de cookies que vous souhaitez activer. Vous pouvez modifier vos choix à tout moment.

Strictement nécessaires

Toujours actif

Indispensables au fonctionnement du site (authentification, sécurité). Ne peuvent pas être désactivés.

Analytiques

Nous aident à comprendre comment vous utilisez le site (statistiques de visite, performances).

Marketing

Permettent d'afficher des publicités pertinentes et de mesurer l'efficacité de nos campagnes.

Préférences

Mémorisent vos choix de langue, région et personnalisation de l'affichage.

Partenaires

Cookies déposés par nos partenaires tiers (réseaux sociaux, intégrations externes).
