Première mise en demeure : 250/800 logements promotionnels avec locaux et viabilisation au Bas Mazagran
Annonceur
AADL - Agence Nationale de l'Amélioration et du Développement du Logement - Direction Régionale ORAN
Identifiant de l'annonce
#1475163
Code
17/2025
Localisation
Mostaganem
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
30
Secteurs d'activité
Sources
الجمهورية

Description

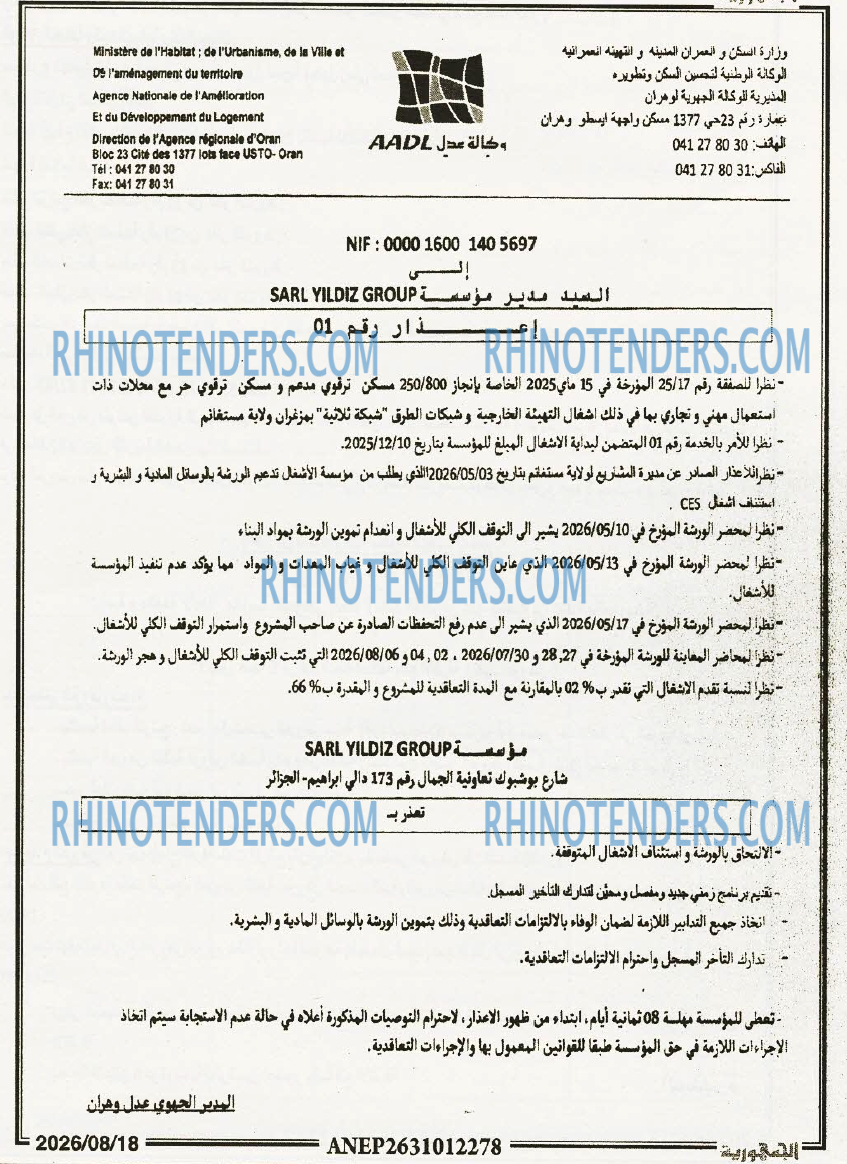

وزارة السكن والعمران المدينة والتهيئة العمرانية
الوكالة الوطنية لتحسين السكن وتطويره
المديرية للوكالة الجهوية لوهران
عمارة رقم 23 حي 1377 مسكن واجهة ايسطو وهران
الهاتف: 30 80 27 041
الفاكس:31 80 27 041
NIF : 0000 1600 140 5697
إلى
السيد مدير مؤسسة SARL YILDIZ GROUP
إعذار رقم 01
\- نظرا للصفقة رقم 25/17 المؤرخة في 15 ماي 2025 الخاصة بإنجاز 250/800 مسكن ترقوي مدعم ومسكن ترقوي حر مع محلات ذات
استعمال مهني وتجاري بما في ذلك أشغال التهيئة الخارجية وشبكات الطرق "شبكة ثلاثية" بمزغران ولاية مستغانم
\- نظرا للأمر بالخدمة رقم 01 المتضمن لبداية الاشغال المبلغ للمؤسسة بتاريخ 2025/12/10.
\- نظراللأعذار الصادر عن مديرة المشاريع لولاية مستغانم بتاريخ 2026/05/03الذي يطلب من مؤسسة الأشغال تدعيم الورشة بالوسائل المادية والبشرية و
استئناف اشغال CES .
\- نظرا لمحضر الورشة المؤرخ في 2026/05/10 يشير إلى التوقف الكلي للأشغال وانعدام تموين الورشة بمواد البناء
\- نظرا لمحضر الورشة المؤرخ في 2026/05/13 الذي عاين التوقف الكلي للأشغال وغياب المعدات والمواد مما يؤكد عدم تنفيذ المؤسسة
للأشغال.
\- نظرا لمحضر الورشة المؤرخ في 2026/05/17 الذي يشير إلى عدم رفع التحفظات الصادرة عن صاحب المشروع واستمرار التوقف الكلي للأشغال.
\- نظرا لمحاضر المعاينة للورشة المؤرخة في 28,27 و 2026/07/30 ، 02 , 04 و2026/08/06 التي تثبت التوقف الكلي للأشغال وهجر الورشة.
\- نظرا لنسبة تقدم الاشغال التي تقدر ب% 02 بالمقارنة مع المدة التعاقدية للمشروع والمقدرة ب%66.
مؤسسة SARL YILDIZ GROUP
شارع بوشبوك تعاونية الجمال رقم 173 دالي ابراهيم - الجزائر
تعذر بـ
\- الالتحاق بالورشة واستئناف الاشغال المتوقفة.
\- تقديم برنامج زمني جديد ومفصل ومحتن لتدارك التأخير المسجل.
اتخاذ جميع التدابير اللازمة لضمان الوفاء بالالتزامات التعاقدية وذلك بتموين الورشة بالوسائل المادية والبشرية.
. تدارك التأخر المسجل واحترام الالتزامات التعاقدية.
\- تعطى للمؤسسة مهلة 08 ثمانية أيام، ابتداء من ظهور الاعذار، لاحترام التوصيات المذكورة أعلاه في حالة عدم الاستجابة سيتم اتخاذ
الإجراءات اللازمة في حق المؤسسة طبقا للقوانين المعمول بها والإجراءات التعاقدية.
المدير الجهوي عدل وهران
