Réalisation de 40 logements publics locatifs et VRD à Qualhaca
Annonceur
OPGI - Office de Promotion et de Gestion Immobilière wilaya d'Ain Temouchent
Identifiant de l'annonce
#1449277
Code
09/2025
Localisation
Aïn Témouchent
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
14
Secteurs d'activité
Sources
COMPETITION

Description

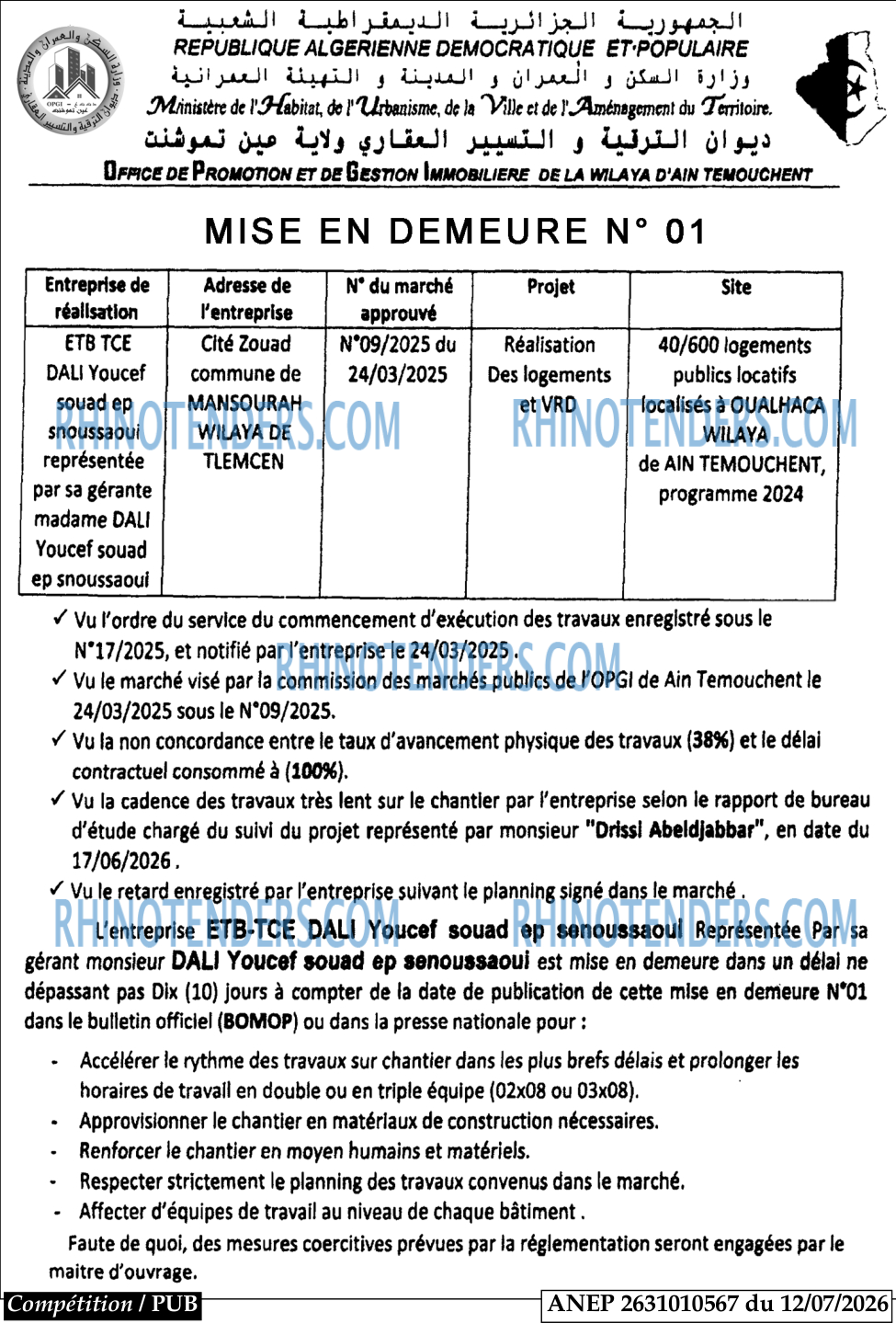

# MISE EN DEMEURE N° 01
Entreprise de réalisation | Adresse de l'entreprise | Nº du marché approuvé | Projet | Site |
|---|---|---|---|---|
ETB TCE DALI Youcef souad ep snoussaoui représentée par sa gérante madame DALI Youcef souad ep snoussaoui | Cité Zouad commune de MANSOURAH WILAYA DE TLEMCEN | N°09/2025 du 24/03/2025 | Réalisation Des logements et VRD | 40/600 logements publics locatifs localisés à QUALHACA WILAYA de AIN TEMOUCHENT, programme 2024 |
Vu l'ordre du service du commencement d'exécution des travaux enregistré sous le
Nº17/2025, et notifié par l'entreprise le 24/03/2025 .
Vu le marché visé par la commission des marchés publics de l'OPGI de Ain Temouchent le
24/03/2025 sous le N°09/2025.
Y Vu la non concordance entre le taux d'avancement physique des travaux (38%) et le délai
contractuel consommé à (100%).
Vu la cadence des travaux très lent sur le chantier par l'entreprise selon le rapport de bureau
d'étude chargé du suivi du projet représenté par monsieur "Drissi Abeldjabbar", en date du
17/06/2026.
/ Vu le retard enregistré par l'entreprise suivant le planning signé dans le marché .
L'entreprise ETB-TCE DALI Youcef souad ep senoussaoul Représentée Par sa
gérant monsieur DALI Youcef souad ep senoussaoui est mise en demeure dans un délai ne
dépassant pas Dix (10) jours à compter de la date de publication de cette mise en demeure Nº01
dans le bulletin officiel (BOMOP) ou dans la presse nationale pour :
· Accélérer le rythme des travaux sur chantier dans les plus brefs délais et prolonger les
horaires de travail en double ou en triple équipe (02x08 ou 03x08).
· Approvisionner le chantier en matériaux de construction nécessaires.
\- Renforcer le chantier en moyen humains et matériels.
\- Respecter strictement le planning des travaux convenus dans le marché.
· Affecter d'équipes de travail au niveau de chaque bâtiment .
Faute de quoi, des mesures coercitives prévues par la réglementation seront engagées par le
maitre d'ouvrage.
