[72151500] - Travaux électriques et électricité batiment - Electrical system services[72121400] - Travaux de construction de bâtiments publics spécialisés - Specialized public building construction services[72110000] - Travaux de bâtiment - Building construction services[72141114] - Travaux voirie et réseaux divers (VRD) et amélioration urbaine - Infrastructure building and surfacing and paving services[72150000] - Travaux de bâtiment de second oeuvre - Specialized trade construction and maintenance services

Sources

Horizons

Horizons

Description

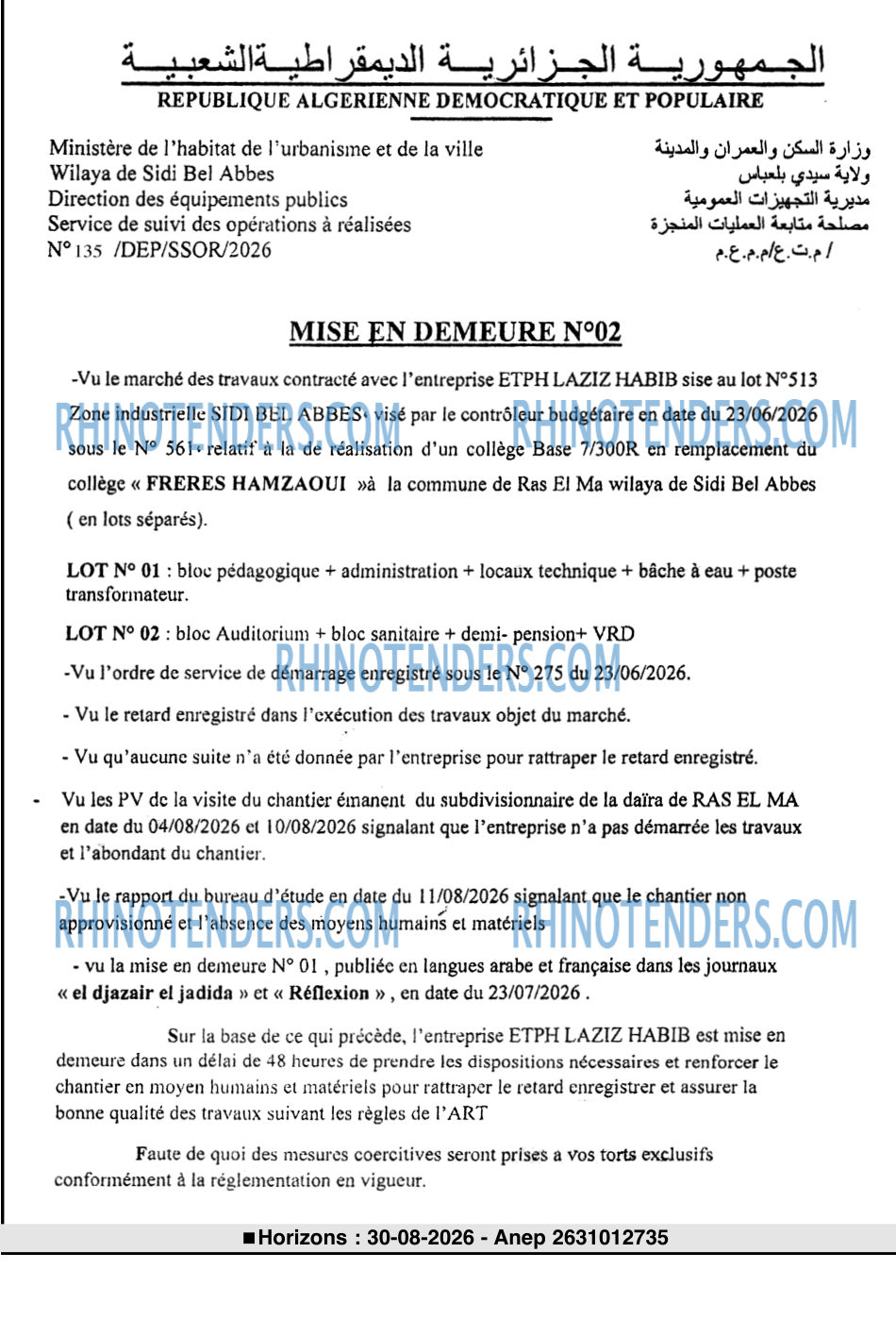

الجمهورية الجزائرية الديمقراطيةالشعبية
REPUBLIQUE ALGERIENNE DEMOCRATIQUE ET POPULAIRE
Ministère de l'habitat de l'urbanisme et de la ville Wilaya de Sidi Bel Abbes Direction des équipements publics Service de suivi des opérations à réalisées Nº 135 /DEP/SSOR/2026
وزارة السكن والعمران والمدينة ولاية سيدي بلعباس مديرية التجهيزات العمومية مصلحة متابعة العمليات المنجزة / م.ت.ع/م.م.ع.م
MISE EN DEMEURE Nº02
-Vu le marché des travaux contracté avec l'entreprise ETPH LAZIZ HABIB sise au lot Nº513 Zone industrielle SIDI BEL ABBES· visé par le contrôleur budgétaire en date du 23/06/2026 sous le Nº 561 · relatif à la de réalisation d'un collège Base 7/300R en remplacement du collège « FRERES HAMZAOUI »à la commune de Ras El Ma wilaya de Sidi Bel Abbes ( en lots séparés).
LOT Nº 01 : bloc pédagogique + administration + locaux technique + bâche à eau + poste transformateur.
LOT Nº 02 : bloc Auditorium + bloc sanitaire + demi- pension+ VRD
-Vu l'ordre de service de démarrage enregistré sous le Nº 275 du 23/06/2026.
- Vu le retard enregistré dans l'exécution des travaux objet du marché.
- Vu qu'aucune suite n'a été donnée par l'entreprise pour rattraper le retard enregistré.
- Vu les PV de la visite du chantier émanent du subdivisionnaire de la daïra de RAS EL MA en date du 04/08/2026 et 10/08/2026 signalant que l'entreprise n'a pas démarrée les travaux et l'abondant du chantier.
-Vu le rapport du bureau d'étude en date du 11/08/2026 signalant que le chantier non approvisionné et l'absence des moyens humains et matériels
- vu la mise en demeure Nº 01 , publiée en langues arabe et française dans les journaux « el djazair el jadida » et « Réflexion » , en date du 23/07/2026 .
Sur la base de ce qui précède, l'entreprise ETPH LAZIZ HABIB est mise en demeure dans un délai de 48 heures de prendre les dispositions nécessaires et renforcer le chantier en moyen humains et matériels pour rattraper le retard enregistrer et assurer la bonne qualité des travaux suivant les règles de l'ART
Faute de quoi des mesures coercitives seront prises a vos torts exclusifs conformément à la réglementation en vigueur.
Horizons : 30-08-2026 - Anep 2631012735

Choisissez les catégories de cookies que vous souhaitez activer. Vous pouvez modifier vos choix à tout moment.

Strictement nécessaires

Toujours actif

Indispensables au fonctionnement du site (authentification, sécurité). Ne peuvent pas être désactivés.

Analytiques

Nous aident à comprendre comment vous utilisez le site (statistiques de visite, performances).

Marketing

Permettent d'afficher des publicités pertinentes et de mesurer l'efficacité de nos campagnes.

Préférences

Mémorisent vos choix de langue, région et personnalisation de l'affichage.

Partenaires

Cookies déposés par nos partenaires tiers (réseaux sociaux, intégrations externes).
