Réalisation d'un forage à Aghbal, commune de Tamazoura
Annonceur
DRE - Direction des ressources en eau wilaya de Ain Temouchent
Identifiant de l'annonce
#1456945
Code
175/2024
Localisation
Aïn Témouchent
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
24
Secteurs d'activité
Sources
ALGERIE PRESSE

Description

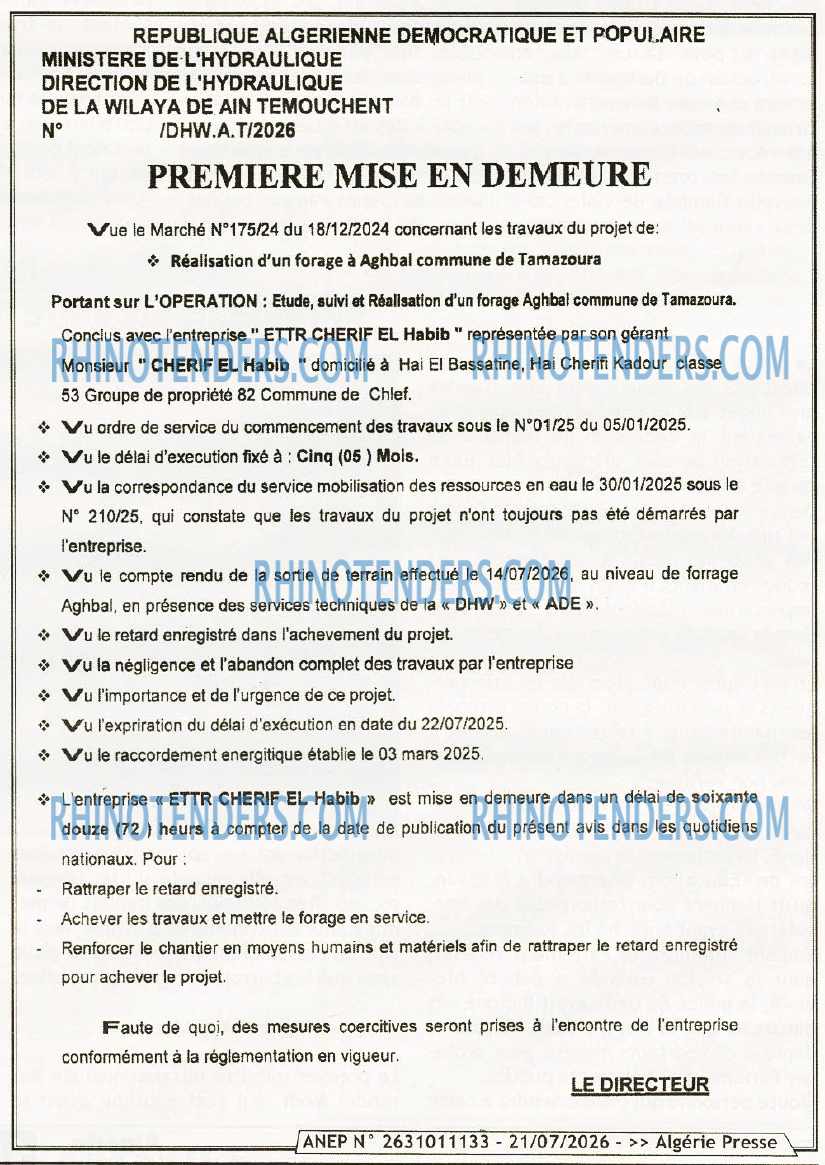

REPUBLIQUE ALGERIENNE DEMOCRATIQUE ET POPULAIRE
MINISTERE DE L'HYDRAULIQUE
DIRECTION DE L'HYDRAULIQUE
DE LA WILAYA DE AIN TEMOUCHENT
Nº
/DHW.A.T/2026
# PREMIERE MISE EN DEMEURE
Vue le Marché Nº175/24 du 18/12/2024 concernant les travaux du projet de:
Réalisation d'un forage à Aghbal commune de Tamazoura
Portant sur L'OPERATION : Etude, suivi et Réalisation d'un forage Aghbal commune de Tamazoura.
Conclus avec l'entreprise " ETTR CHERIF EL Habib " représentée par son gérant
Monsieur " CHERIF EL Habib " domicilié à Hai El Bassatine, Hai Cherifi Kadour classe
53 Groupe de propriété 82 Commune de Chlef.
\+ Vu ordre de service du commencement des travaux sous le Nº01/25 du 05/01/2025.
☒
\+ Vu le délai d'execution fixé à : Cinq (05 ) Mois.
☒
\+ Vu la correspondance du service mobilisation des ressources en eau le 30/01/2025 sous le
☒
Nº 210/25, qui constate que les travaux du projet n'ont toujours pas été démarrés par
l'entreprise.
\+ Vu le compte rendu de la sortie de terrain effectué le 14/07/2026, au niveau de forrage
☒
Aghbal, en présence des services techniques de la « DHW » et « ADE ».
\+ Vu le retard enregistré dans l'achevement du projet.
☒
\+ Vu la négligence et l'abandon complet des travaux par l'entreprise
☒
\+ Vu l'importance et de l'urgence de ce projet.
☒
Vu l'expriration du délai d'exécution en date du 22/07/2025.
☒
\+ Vu le raccordement energitique établie le 03 mars 2025.
L'entreprise « ETTR CHERIF EL Habib » est mise en demeure dans un délai de soixante
douze (72 ) heurs à compter de la date de publication du présent avis dans les quotidiens
nationaux. Pour :
\- Rattraper le retard enregistré.
\- Achever les travaux et mettre le forage en service.
\- Renforcer le chantier en moyens humains et matériels afin de rattraper le retard enregistré
pour achever le projet.
Faute de quoi, des mesures coercitives seront prises à l'encontre de l'entreprise
conformément à la réglementation en vigueur.
LE DIRECTEUR
