Première mise en demeure : blocs pédagogique et administratif du lycée Marcho, lot 01
Annonceur
DEP - Direction des Équipements Publics de la wilaya de Mila
Identifiant de l'annonce
#1471043
Code
413/2024
Localisation
Mila
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
32
Secteurs d'activité
Sources
المساء

Le Courrier d'Algerie

Description

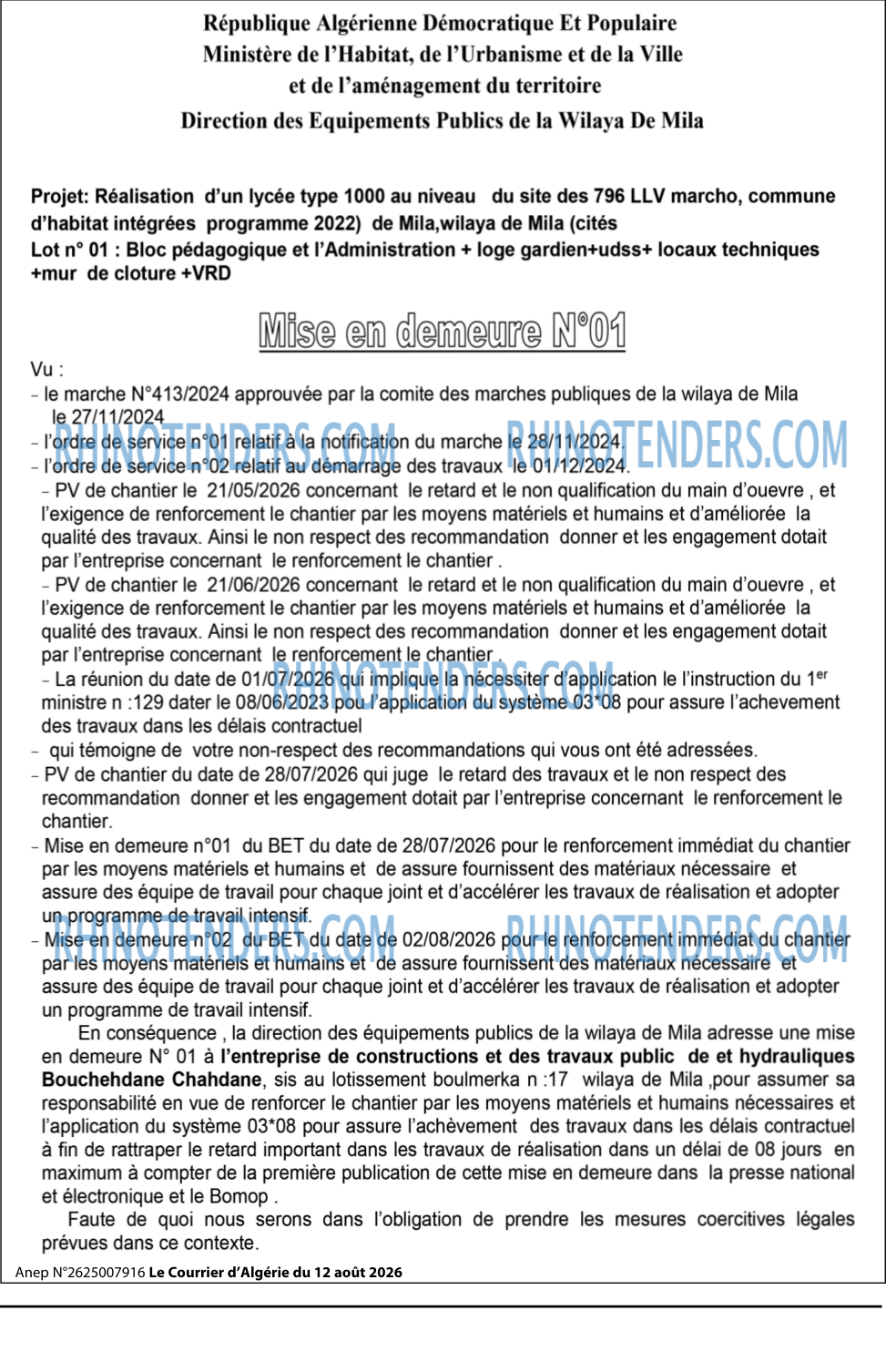

République Algérienne Démocratique Et Populaire Ministère de l'Habitat, de l'Urbanisme et de la Ville et de l'aménagement du territoire Direction des Equipements Publics de la Wilaya De Mila
Projet: Réalisation d'un lycée type 1000 au niveau du site des 796 LLV marcho, commune d'habitat intégrées programme 2022) de Mila, wilaya de Mila (cités
Lot nº 01 : Bloc pédagogique et l'Administration + loge gardien+udss+ locaux techniques +mur de cloture +VRD
Mise en demeure Nº01
Vu :
- le marche Nº413/2024 approuvée par la comite des marches publiques de la wilaya de Mila le 27/11/2024
- l'ordre de service n°01 relatif à la notification du marche le 28/11/2024.
- l'ordre de service n°02 relatif au démarrage des travaux le 01/12/2024.
- PV de chantier le 21/05/2026 concernant le retard et le non qualification du main d'ouevre , et l'exigence de renforcement le chantier par les moyens matériels et humains et d'améliorée la qualité des travaux. Ainsi le non respect des recommandation donner et les engagement dotait par l'entreprise concernant le renforcement le chantier .
- PV de chantier le 21/06/2026 concernant le retard et le non qualification du main d'ouevre , et l'exigence de renforcement le chantier par les moyens matériels et humains et d'améliorée la qualité des travaux. Ainsi le non respect des recommandation donner et les engagement dotait par l'entreprise concernant le renforcement le chantier .
- La réunion du date de 01/07/2026 qui implique la nécessiter d'application le l'instruction du 1er ministre n :129 dater le 08/06/2023 pou l'application du système 03*08 pour assure l'achevement des travaux dans les délais contractuel
- qui témoigne de votre non-respect des recommandations qui vous ont été adressées.
- PV de chantier du date de 28/07/2026 qui juge le retard des travaux et le non respect des recommandation donner et les engagement dotait par l'entreprise concernant le renforcement le chantier.
- Mise en demeure nº01 du BET du date de 28/07/2026 pour le renforcement immédiat du chantier par les moyens matériels et humains et de assure fournissent des matériaux nécessaire et assure des équipe de travail pour chaque joint et d'accélérer les travaux de réalisation et adopter un programme de travail intensif.
- Mise en demeure nº02 du BET du date de 02/08/2026 pour le renforcement immédiat du chantier par les moyens matériels et humains et de assure fournissent des matériaux nécessaire et assure des équipe de travail pour chaque joint et d'accélérer les travaux de réalisation et adopter un programme de travail intensif.
En conséquence , la direction des équipements publics de la wilaya de Mila adresse une mise en demeure Nº 01 à l'entreprise de constructions et des travaux public de et hydrauliques Bouchehdane Chahdane, sis au lotissement boulmerka n :17 wilaya de Mila ,pour assumer sa responsabilité en vue de renforcer le chantier par les moyens matériels et humains nécessaires et l'application du système 03*08 pour assure l'achèvement des travaux dans les délais contractuel à fin de rattraper le retard important dans les travaux de réalisation dans un délai de 08 jours en maximum à compter de la première publication de cette mise en demeure dans la presse national et électronique et le Bomop .
Faute de quoi nous serons dans l'obligation de prendre les mesures coercitives légales prévues dans ce contexte.
Anep Nº2625007916 Le Courrier d'Algérie du 12 août 2026
