Deuxième mise en demeure : réalisation de la route Machra El Nowar–Elefatha sur 8 km, lot 06, section 01
Annonceur
DTP - Direction des Travaux Publics wilaya de Naama
Identifiant de l'annonce
#1476457
Code
.../2026
Localisation
Naâma
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
60
Secteurs d'activité
Sources
المساء

COMPETITION

Description

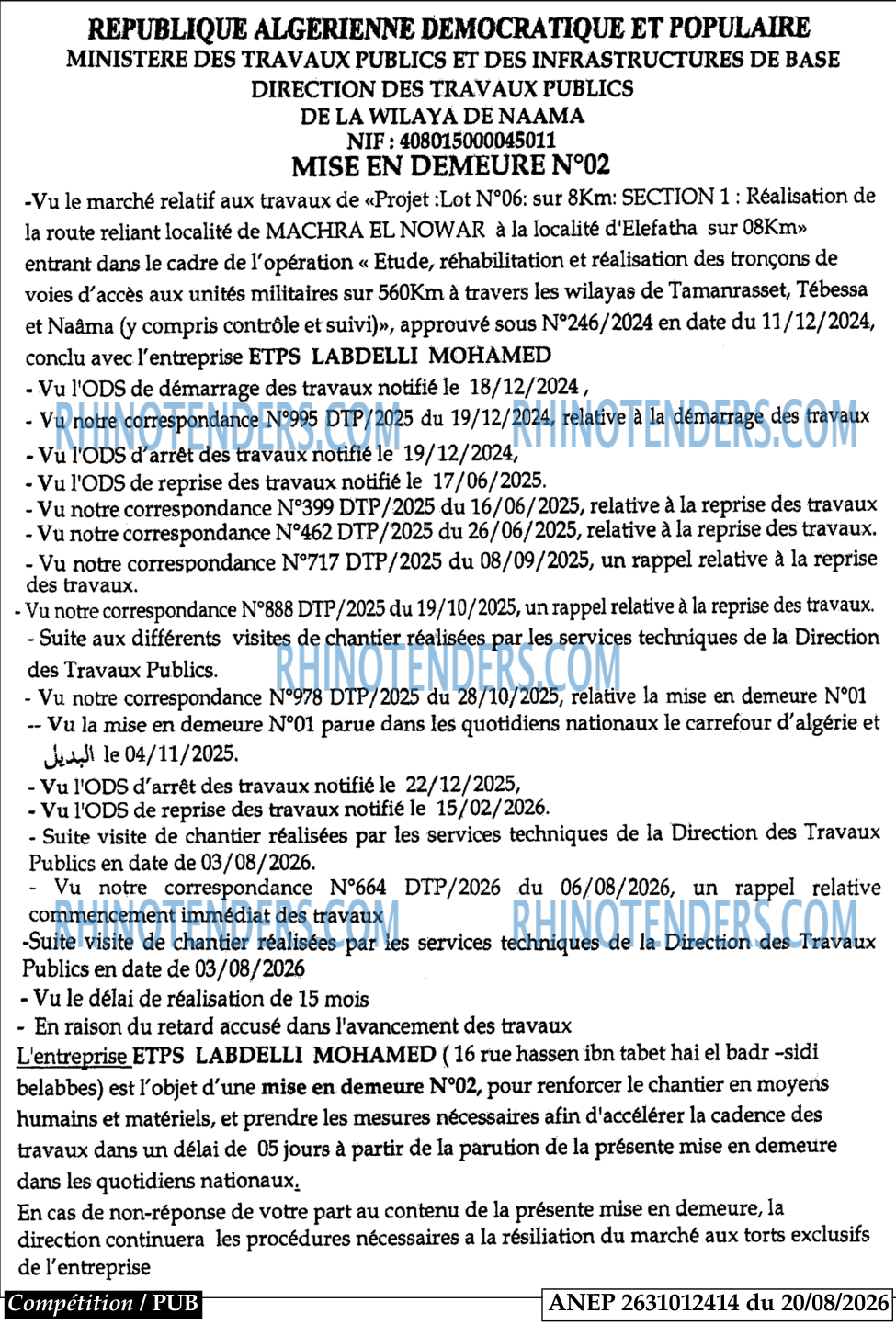

REPUBLIQUE ALGERIENNE DEMOCRATIQUE ET POPULAIRE MINISTERE DES TRAVAUX PUBLICS ET DES INFRASTRUCTURES DE BASE DIRECTION DES TRAVAUX PUBLICS DE LA WILAYA DE NAAMA NIF : 408015000045011 MISE EN DEMEURE Nº02
-Vu le marché relatif aux travaux de «Projet : Lot Nº06: sur 8Km: SECTION 1 : Réalisation de la route reliant localité de MACHRA EL NOWAR à la localité d'Elefatha sur 08Km» entrant dans le cadre de l'opération « Etude, réhabilitation et réalisation des tronçons de voies d'accès aux unités militaires sur 560Km à travers les wilayas de Tamanrasset, Tébessa et Naâma (y compris contrôle et suivi)», approuvé sous Nº246/2024 en date du 11/12/2024, conclu avec l'entreprise ETPS LABDELLI MOHAMED
- Vu l'ODS de démarrage des travaux notifié le 18/12/2024 ,
- Vu notre correspondance Nº995 DTP/2025 du 19/12/2024, relative à la démarrage des travaux
- Vu l'ODS d'arrêt des travaux notifié le 19/12/2024,
- Vu l'ODS de reprise des travaux notifié le 17/06/2025.
- Vu notre correspondance Nº399 DTP/2025 du 16/06/2025, relative à la reprise des travaux
- Vu notre correspondance Nº462 DTP/2025 du 26/06/2025, relative à la reprise des travaux.
- Vu notre correspondance Nº717 DTP/2025 du 08/09/2025, un rappel relative à la reprise des travaux.
- Vu notre correspondance Nº888 DTP/2025 du 19/10/2025, un rappel relative à la reprise des travaux.
- Suite aux différents visites de chantier réalisées par les services techniques de la Direction des Travaux Publics.
- Vu notre correspondance Nº978 DTP/2025 du 28/10/2025, relative la mise en demeure Nº01
-- Vu la mise en demeure Nº01 parue dans les quotidiens nationaux le carrefour d'algérie et .04/11/2025 le البديل
- Vu l'ODS d'arrêt des travaux notifié le 22/12/2025,
- Vu l'ODS de reprise des travaux notifié le 15/02/2026.
- Suite visite de chantier réalisées par les services techniques de la Direction des Travaux Publics en date de 03/08/2026.
- Vu notre correspondance Nº664 DTP/2026 du 06/08/2026, un rappel relative commencement immédiat des travaux
-Suite visite de chantier réalisées par les services techniques de la Direction des Travaux Publics en date de 03/08/2026
- Vu le délai de réalisation de 15 mois
- En raison du retard accusé dans l'avancement des travaux
L'entreprise ETPS LABDELLI MOHAMED ( 16 rue hassen ibn tabet hai el badr -sidi belabbes) est l'objet d'une mise en demeure Nº02, pour renforcer le chantier en moyens humains et matériels, et prendre les mesures nécessaires afin d'accélérer la cadence des travaux dans un délai de 05 jours à partir de la parution de la présente mise en demeure dans les quotidiens nationaux.
En cas de non-réponse de votre part au contenu de la présente mise en demeure, la direction continuera les procédures nécessaires a la résiliation du marché aux torts exclusifs de l'entreprise
