Deuxième mise en demeure : renforcement du CW731 sur 15 km

Annonceur

DTP - Direction des Travaux Publics wilaya de Timimoun

Identifiant de l'annonce

#1465316

Code

09/2025

Localisation

Timimoun

Statut

Information

Type

National

Date de publication

Date limite

Temps restant

Expiré

Vues

43

Secteurs d'activité

[72141003] - Travaux de maintenance de route et autoroute - Highway and road maintenance service[72140000] - Travaux Publics - Heavy construction services

Sources

Autres

Autres

LA NATION

LA NATION

Description

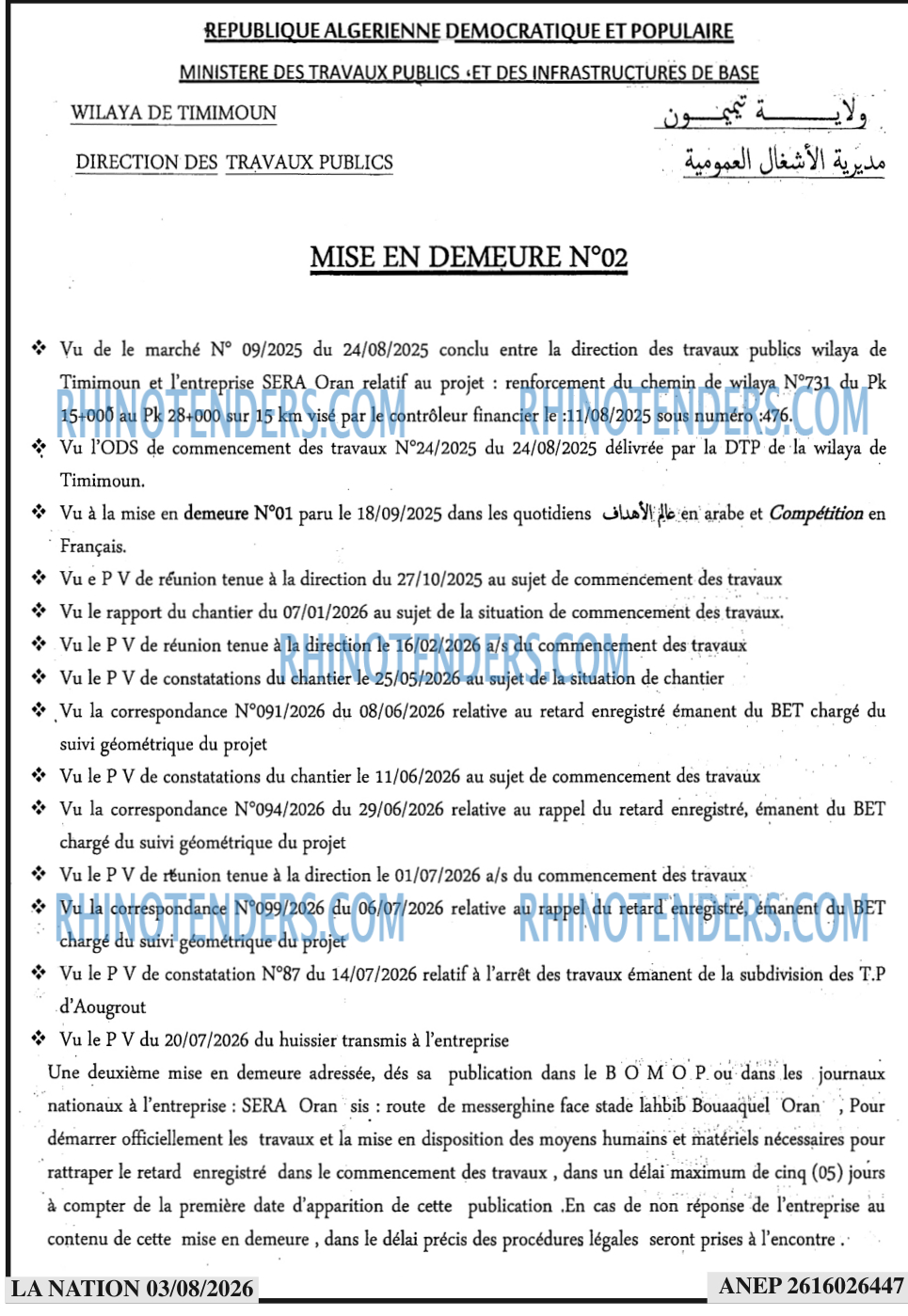

REPUBLIQUE ALGERIENNE DEMOCRATIQUE ET POPULAIRE
MINISTERE DES TRAVAUX PUBLICS «ET DES INFRASTRUCTURES DE BASE
WILAYA DE TIMIMOUN
DIRECTION DES TRAVAUX PUBLICS
ولاية تيميمون
مديرية الأشغال العمومية
MISE EN DEMEURE Nº02
* Vu de le marché Nº 09/2025 du 24/08/2025 conclu entre la direction des travaux publics wilaya de Timimoun et l'entreprise SERA Oran relatif au projet : renforcement du chemin de wilaya Nº731 du Pk 15+000 au Pk 28+000 sur 15 km visé par le contrôleur financier le :11/08/2025 sous numéro :476.
: Vu l'ODS de commencement des travaux Nº24/2025 du 24/08/2025 délivrée par la DTP de la wilaya de Timimoun.
Vu à la mise en demeure Nº01 paru le 18/09/2025 dans les quotidiens Lusy lle en arabe et Compétition en Français.
* Vu e P V de réunion tenue à la direction du 27/10/2025 au sujet de commencement des travaux
Vu le rapport du chantier du 07/01/2026 au sujet de la situation de commencement des travaux.
Vu le P V de réunion tenue à la direction le 16/02/2026 a/s du commencement des travaux
Vu le P V de constatations du chantier le 25/05/2026 au sujet de la situation de chantier
.Vu la correspondance Nº091/2026 du 08/06/2026 relative au retard enregistré émanent du BET chargé du suivi géométrique du projet
Vu le P V de constatations du chantier le 11/06/2026 au sujet de commencement des travaux
* Vu la correspondance Nº094/2026 du 29/06/2026 relative au rappel du retard enregistré, émanent du BET chargé du suivi géométrique du projet
Vu le P V de reunion tenue à la direction le 01/07/2026 a/s du commencement des travaux
Vu la correspondance Nº099/2026 du 06/07/2026 relative au rappel du retard enregistré, émanent du BET chargé du suivi géométrique du projet
Vu le P V de constatation Nº87 du 14/07/2026 relatif à l'arrêt des travaux émanent de la subdivision des T.P d'Aougrout
Vu le P V du 20/07/2026 du huissier transmis à l'entreprise
Une deuxième mise en demeure adressée, des sa publication dans le B O M O. P. ou dans les journaux nationaux à l'entreprise : SERA Oran sis : route de messerghine face stade lahbib Bouaaquel "Oran , Pour démarrer officiellement les travaux et la mise en disposition des moyens humains et matériels nécessaires pour rattraper le retard enregistré dans le commencement des travaux , dans un délai maximum de cinq (05) jours à compter de la première date d'apparition de cette publication .En cas de non réponse de l'entreprise au contenu de cette mise en demeure , dans le délai précis des procédures légales seront prises à l'encontre .
LA NATION 03/08/2026
ANEP 2616026447

Choisissez les catégories de cookies que vous souhaitez activer. Vous pouvez modifier vos choix à tout moment.

Strictement nécessaires

Toujours actif

Indispensables au fonctionnement du site (authentification, sécurité). Ne peuvent pas être désactivés.

Analytiques

Nous aident à comprendre comment vous utilisez le site (statistiques de visite, performances).

Marketing

Permettent d'afficher des publicités pertinentes et de mesurer l'efficacité de nos campagnes.

Préférences

Mémorisent vos choix de langue, région et personnalisation de l'affichage.

Partenaires

Cookies déposés par nos partenaires tiers (réseaux sociaux, intégrations externes).
