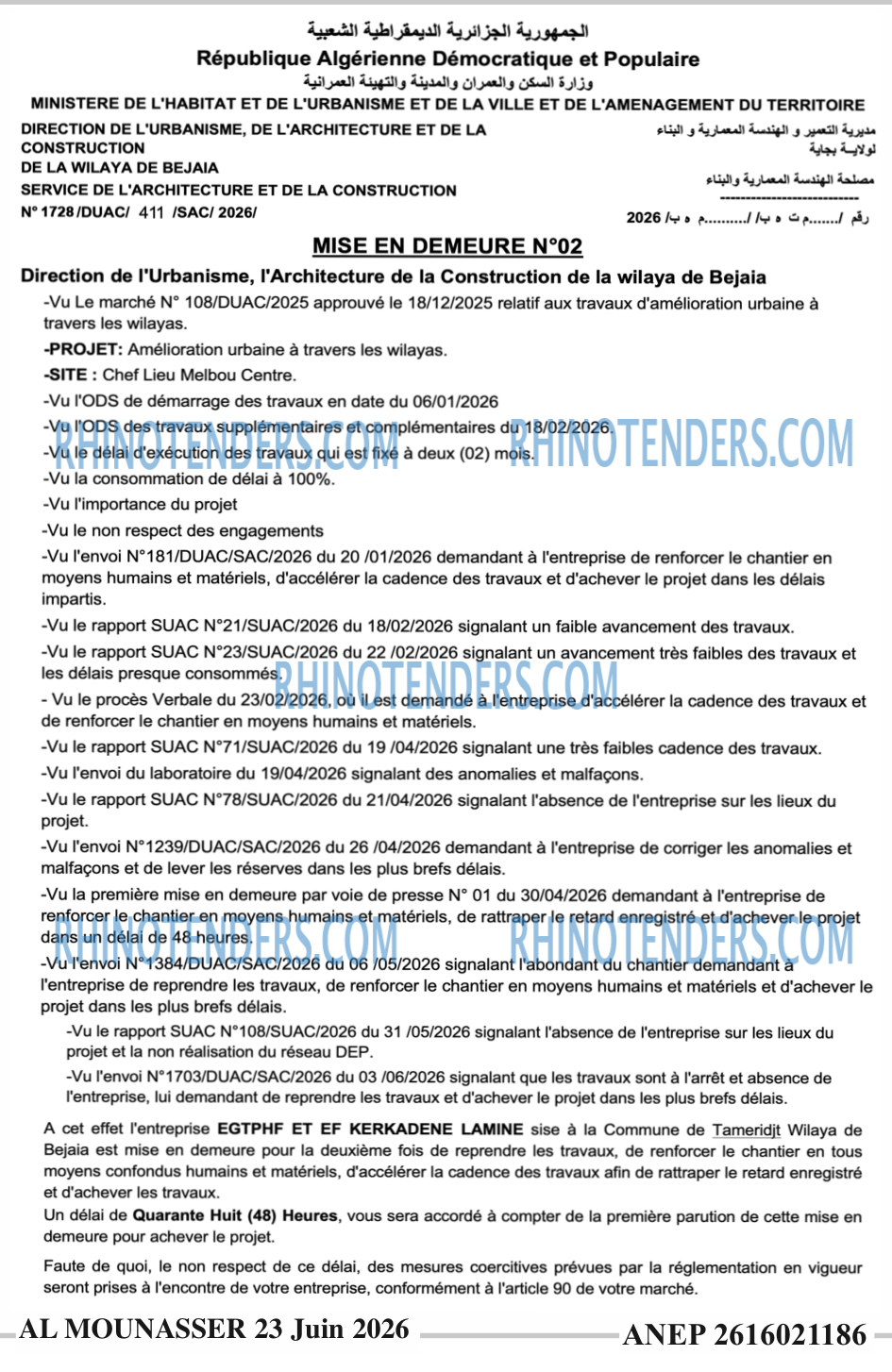

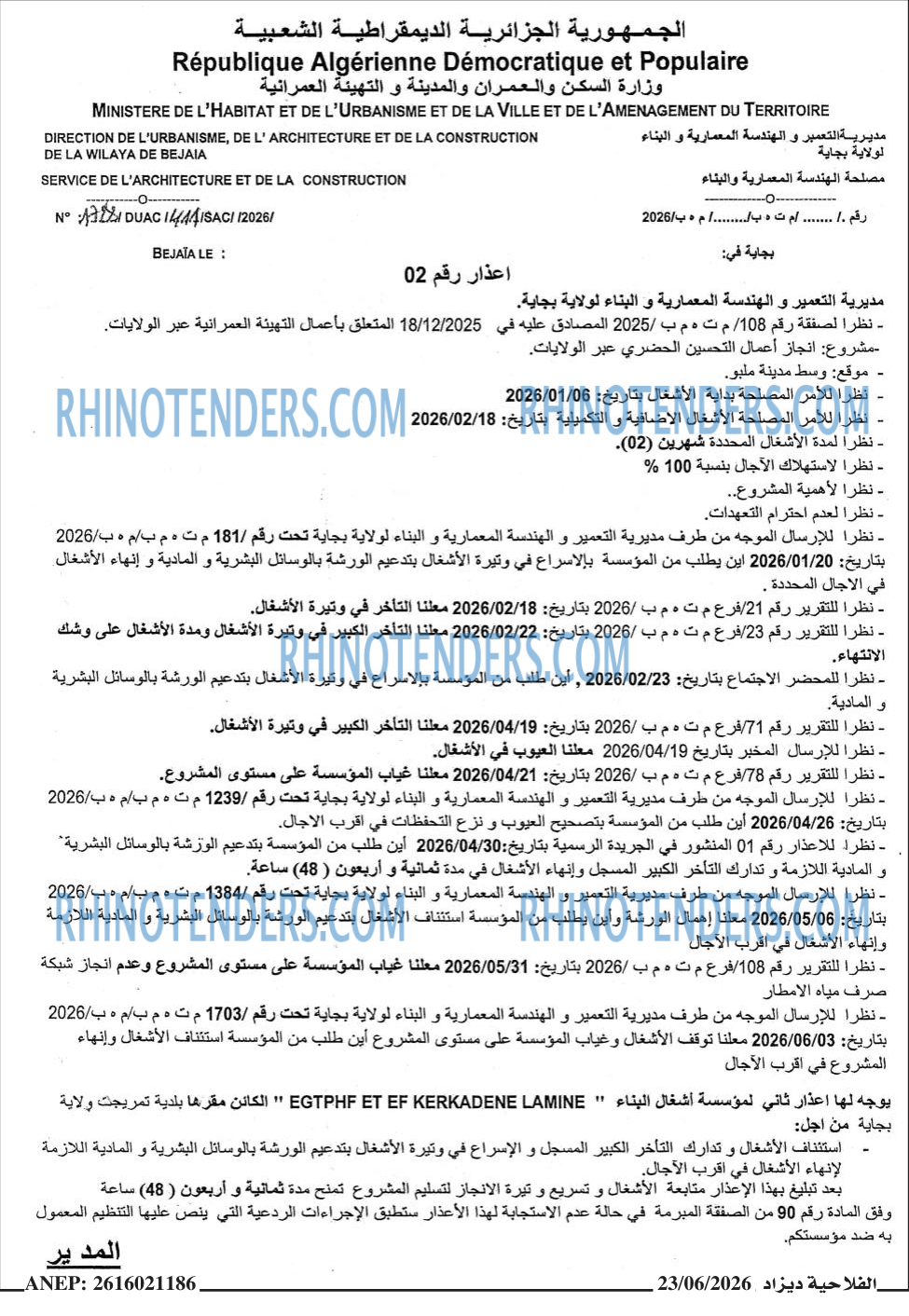

Travaux d’amélioration urbaine au centre de Melbou (réseau d’eaux pluviales)
Annonceur
DUAC - Direction de l'urbanisme de l'architecture et de la construction wilaya de Bejaia
Identifiant de l'annonce
#1438054
Code
108/DUAC/2025
Localisation
Béjaia
Statut
Information
Type
National
Date de publication
Date limite
Temps restant
Expiré
Vues
22
Secteurs d'activité
Sources
Autres

Autres

Description
الجمهورية الجزائرية الديمقراطية الشعبية République Algérienne Démocratique et Populaire وزارة السكن والعمران والمدينة والتهيئة العمرانية
MINISTERE DE L'HABITAT ET DE L'URBANISME ET DE LA VILLE ET DE L'AMENAGEMENT DU TERRITOIRE
مديرية التعمير و الهندسة المعمارية و البناء لولاية بجاية
DIRECTION DE L'URBANISME, DE L'ARCHITECTURE ET DE LA CONSTRUCTION DE LA WILAYA DE BEJAIA
مصلحة الهندسة المعمارية والبناء -٥ -- رقم ........ /م ت . ب / ........ / م . ب/2026
SERVICE DE L'ARCHITECTURE ET DE LA CONSTRUCTION .0 Nº 178 DUAC 14/14 ISAC/2026/
بجاية في:
BEJAÏA LE :
اعذار رقم 02
مديرية التعمير و الهندسة المعمارية والبناء لولاية بجاية.
- نظرا لصفقة رقم 108/م ت ٥ م ب /2025 المصادق عليه في 18/12/2025 المتعلق بأعمال التهيئة العمرانية عبر الولايات. -مشروع: انجاز أعمال التحسين الحضري عبر الولايات.
- موقع: وسط مدينة ملبو.
- نظرا للأمر المصلحة بداية الأشغال بتاريخ: 2026/01/06
- نظرا للأمر المصلحة الأشغال الاضافية و التكميلية بتاريخ: 2026/02/18
- نظرا لمدة الأشغال المحددة شهرين (02).
- نظرا لاستهلاك الآجال بنسبة 100 %
- نظرا لأهمية المشروع ..
- نظرا لعدم احترام التعهدات.
- نظرا للإرسال الموجه من طرف مديرية التعمير والهندسة المعمارية والبناء لولاية بجاية تحت رقم /181 م ت ٥ م ب/م . ب/2026 بتاريخ: 2026/01/20 اين يطلب من المؤسسة بالإسراع في وتيرة الأشغال بتدعيم الورشة بالوسائل البشرية والمادية وإنهاء الأشغال في الاجال المحددة .
- نظرا للتقرير رقم 21/فرع م. ت ٥ م ب /2026 بتاريخ: 2026/02/18 معلنا التأخر في وتيرة الأشغال.
- نظرا للتقرير رقم 23/فرع م ت ٥ م ب /2026 بتاريخ: 2026/02/22 معلنا التأخر الكبير في وتيرة الأشغال ومدة الأشغال على وشك الانتهاء.
- نظرا للمحضر الاجتماع بتاريخ: 2026/02/23 , أين طلب من المؤسسة بالإسراع في وتيرة الأشغال بتدعيم الورشة بالوسائل البشرية و المادية.
- نظرا للتقرير رقم 71/فرع م ت ٥ م ب /2026 بتاريخ: 2026/04/19 معلنا التأخر الكبير في وتيرة الأشغال.
- نظرا للإرسال المخبر بتاريخ 2026/04/19 معلنا العيوب في الأشغال.
- نظرا للتقرير رقم 78/فرع م ت ٥ م ب /2026 بتاريخ: 2026/04/21 معلنا غياب المؤسسة على مستوى المشروع.
- نظرا للإرسال الموجه من طرف مديرية التعمير والهندسة المعمارية والبناء لولاية بجاية تحت رقم /1239 م ت ٥ م ب/م . ب/2026 بتاريخ: 2026/04/26 أين طلب من المؤسسة بتصحيح العيوب ونزع التحفظات في أقرب الآجال.
- نظرا للاعذار رقم 01 المنشور في الجريدة الرسمية بتاريخ: 2026/04/30 أين طلب من المؤسسة بتدعيم الورشة بالوسائل البشرية* و المادية اللازمة وتدارك التأخر الكبير المسجل وإنهاء الأشغال في مدة ثمانية وأربعون (48) ساعة.
- نظرا للإرسال الموجه من طرف مديرية التعمير والهندسة المعمارية والبناء لولاية بجاية تحت رقم /1384 م ت ٥ م ب/م . ب/2026 بتاريخ: 2026/05/06 معلنا إهمال الورشة وأين يطلب من المؤسسة استئناف الأشغال بتدعيم الورشة بالوسائل البشرية والمادية اللازمة وإنهاء الأشغال في أقرب الآجال
- نظرا للتقرير رقم 108/فرع م ت ٥ م ب /2026 بتاريخ: 2026/05/31 معلنا غياب المؤسسة على مستوى المشروع وعدم انجاز شبكة صرف مياه الامطار
- نظرا للإرسال الموجه من طرف مديرية التعمير والهندسة المعمارية والبناء لولاية بجاية تحت رقم /1703 م ت ٥ م ب/م . ب/2026 بتاريخ: 2026/06/03 معلنا توقف الأشغال وغياب المؤسسة على مستوى المشروع أين طلب من المؤسسة استئناف الأشغال وإنهاء
المشروع في أقرب الآجال
يوجه لها اعذار ثاني لمؤسسة أشغال البناء " EGTPHF ET EF KERKADENE LAMINE " الكائن مقرها بلدية تمريجت ولاية بجاية من اجل:
- استئناف الأشغال وتدارك التأخر الكبير المسجل والإسراع في وتيرة الأشغال بتدعيم الورشة بالوسائل البشرية والمادية اللازمة لإنهاء الأشغال في أقرب الآجال.
بعد تبليغ بهذا الإعذار متابعة الأشغال وتسريع وتيرة الانجاز لتسليم المشروع تمنح مدة ثمانية وأربعون (48) ساعة
وفق المادة رقم 90 من الصفقة المبرمة في حالة عدم الاستجابة لهذا الأعذار ستطبق الإجراءات الردعية التي ينص عليها التنظيم المعمول به ضد مؤسستكم.
المدير
الفلاحية ديزاد 23/06/2026
ANEP: 2616021186
